花篮悬挑式盘扣脚手架应用与分析
张笑笑
上海市浦东新区建设(集团)有限公司,上海,200137
摘 要:随着建筑结构向高层化、复杂化发展,盘扣脚手架、花篮拉杆悬挑式脚手架在建筑施工中得到了越来越多的应用。本文以某高层安置房项目为例,从架体设计、施工工艺技术等方面研究了花篮拉杆式盘扣悬挑脚手架在高层建筑中的应用,旨在为同类工程的施工提供有价值的借鉴。
关键词:花篮拉杆式悬挑架;盘扣脚手架;施工要点
中图分类号:TU731.2 文献标志码:A
0 引言
随着我国建筑行业向高层化、复杂化方向发展,传统脚手架体系在安全性、施工效率及经济性等方面逐渐显现出局限性。尤其在悬挑脚手架施工中,传统工字钢预埋方式存在结构损伤大、材料损耗高、搭设周期长等问题,亟需一种更高效、更安全的替代方案[1]。花篮悬挑式盘扣脚手架[2]作为一种新型脚手架体系,融合了盘扣式脚手架的模块化、高承载优势和花篮悬挑梁的无预埋、可调节特点,在高层建筑、大跨度结构及异形立面工程中展现出显著的技术与经济优势。其采用高强度钢材和标准化连接节点,不仅提升了架体的整体稳定性和抗变形能力,还大幅降低了施工对主体结构的影响。同时,花篮螺栓悬挑设计使安装与拆除更加便捷,减少了人工和材料成本,符合现代绿色施工和可持续发展的要求[3]。
本文以某高层安置房为例,从花篮悬挑式盘扣脚手架的设计验算、施工流程与技术要点等进行了研究,可为类似工程提供参考。
1 工程概况
以某安置房工程为例,该项目拟建4栋20层的高层住宅、1栋2层的综合楼配套用房(含街坊站)、1栋单体街坊站、1栋门卫、1栋垃圾房以及1座地下汽车库共9个单体建筑。总建筑面积为52541.9m²,其中地上40195m²,地下12346.9m²。其中4栋高层住宅三层楼面以上分段搭设花篮悬挑式盘扣脚手架,此架为一架二用,既用于结构施工,同时兼作安全防护,距离建筑物结构外立面300mm~350mm,采用16号工字钢作悬挑主梁,Φ20mm花篮拉杆与主体结构相连,最大悬挑高度为19.6m。
3 架体设计方案
3.1 架体搭设设计
以项目中的20层住宅为例,采用分段搭设花篮悬挑式盘扣脚手架,搭设具体参数如表1所示。

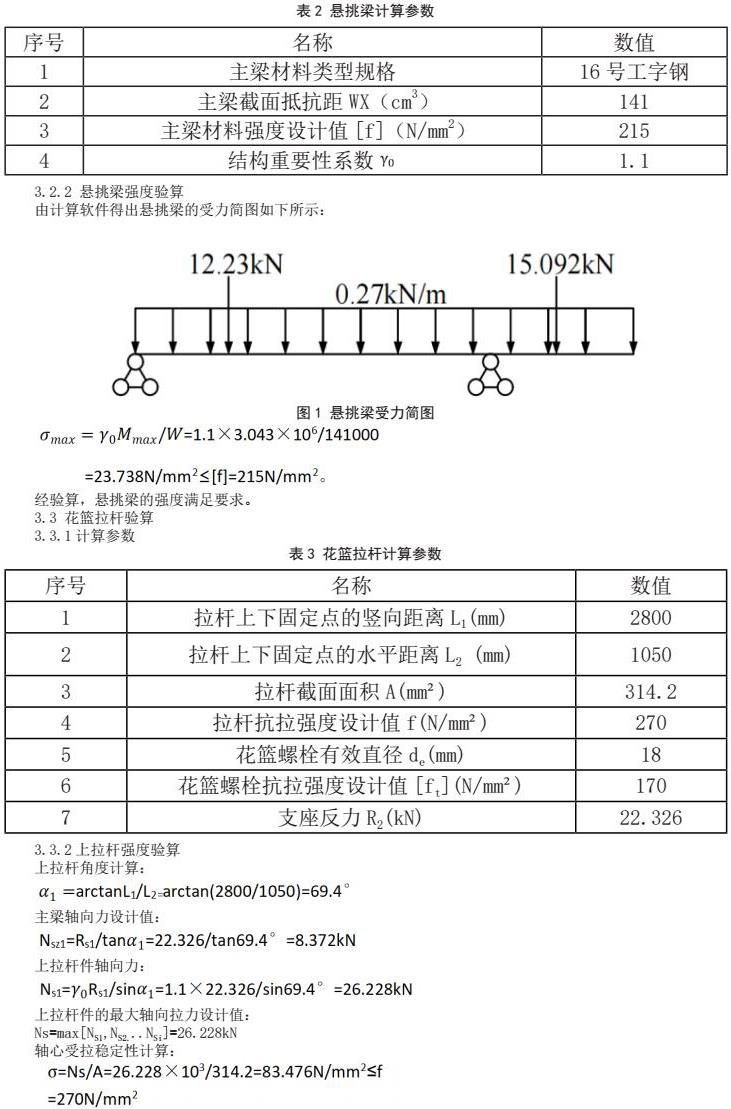

3.2 悬挑梁验算
3.2.1 计算参数

经验算,花篮螺栓强度满足要求。

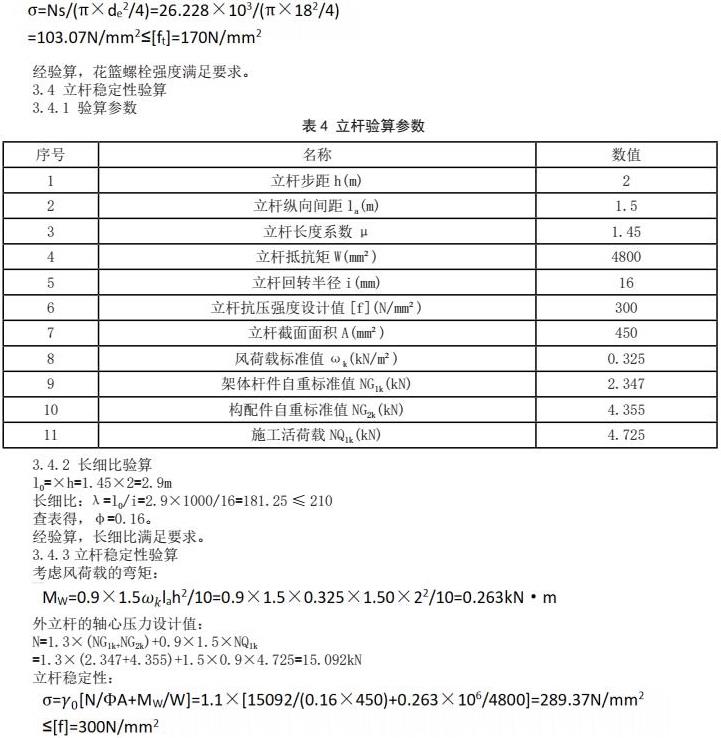

计算得到,立杆稳定型满足要求。
4 主要施工工艺技术
4.1 施工工艺流程
施工材料准备→预埋套管安装→悬挑钢梁安装与固定→立杆→纵、横向水平杆→外斜杆→连墙件→安装花篮拉杆组装件→铺脚手板→扎防护栏杆→扎安全网→脚手架验收使用[4]。
4.2 施工要点
4.2.1 预埋套管安装
预埋铁套管时,其内径应比穿墙螺栓大2mm,长度与墙厚或梁宽保持一致。套管两端需用胶带密封处理。安装过程中必须严格控制间距:水平方向不大于1.5m,允许偏差±10mm;竖向间距偏差控制在±3mm以内。套管中心线应准确定位在结构梁底标高以上150mm处,水平方向保持80mm等距排列。套管需与结构钢筋可靠固定,混凝土浇筑前必须复核位置。施工时应使用专用定位工具确保精度,浇筑过程中要避免混凝土直接冲击套管,并安排专人检查校正。
4.2.2 悬挑主梁安装
安装悬挑型钢梁时,相关部位混凝土强度必须满足要求:固定段≥10MPa,搭设段≥15MPa,斜拉杆锚固段≥15MPa。强度判定以同条件试块为准,预制构件灌浆后需养护24小时以上方可安装。钢梁定位必须符合设计要求,高强螺栓紧固分三个阶段实施:初拧50%、复拧50%、终拧,整个过程需在24小时内完成。
4.2.3 钢拉杆设置
斜拉杆须与架体同步安装,及时调节花篮螺栓紧固。上层结构施工时需在对应位置预埋拉杆孔道,吊挂支座应偏离立杆投影150mm以上。拉杆布置应左右对称,避免集中受力。待上层混凝土达到设计强度并拆模后,立即安装斜拉系统实现荷载转换,随后拆除临时支撑[5]。
4.2.4 斜杆设置
双排脚手架外侧立面应设置连续竖向斜杆系统,对于转角部位及开口型脚手架两端,需自架体底部至顶部设置连续斜向支撑。沿脚手架纵向长度方向,每隔不超过4个跨距就要设置一道竖向或斜向的连续斜杆。在外侧立面的每个跨距内,都要在相邻立杆之间设置从底到顶通长的竖向斜杆。所有斜杆的连接节点必须牢固可靠,确保整个架体的稳定性。
4.2.5 连墙件设置
连墙件应采用抗拉压刚性构件,并与建筑主体结构、脚手架架体可靠连接,其设置位置宜靠近水平杆盘扣节点,同一楼层连墙件应保持水平,水平间距不超过3跨距,架体悬臂高度不得超过连墙件上方2个步距。转角及开口型脚手架端部应按楼层高度设置连墙件,垂直间距在4米以内,建议从首道水平杆开始设置,平面布置优先采用菱形方式,也可采用矩形均匀分布。当底部无法正常设置时,应采取外扩搭设多排脚手架并增设斜杆,形成外侧梯形支撑体系[6]。
4.2.6 其他施工控制要点
双排脚手架搭设需配合施工进度,单次搭设高度不得超过连墙件两步以上,超过限制时,应采取临时撑拉固定措施。纵向水平杆应与立杆同步搭设,并用直角扣件固定,遇有连墙件的主节点时,完成立杆及水平杆安装后应立即设置连墙件。剪刀撑和横向斜撑须与立杆、水平杆同步施工,严禁滞后安装。
5 结语
为优化施工效率并控制建设成本,采用新型建筑材料与施工工艺至关重要。本研究以某高层安置房项目为依托,针对传统悬挑脚手架存在的施工周期长、材料消耗大、安全风险高等问题,创新性地采用花篮拉杆式盘扣悬挑脚手架体系,并对其设计、施工及管理进行了系统性研究,主要对外脚手架设计方案进行了论证,同时详细阐述了盘扣式脚手架的施工工艺流程及预埋套管安装、悬挑主梁安装、钢拉杆设置、斜杆设置、连墙件设置等关键技术要点。该技术体系具有施工便捷高效、经济性突出、安全性能优越等突出优势,本项目的成功实施,不仅验证了花篮拉杆式盘扣悬挑脚手架在高层建筑中的适用性,也为类似安置房、住宅及公共建筑的外脚手架施工提供了可复用的技术经验。
参考文献
[1]路康康,李戈扬. 基于花篮悬挑脚手架的设计与施工技术[J]. 中国建筑金属结构,2025,24(1):24-26.
[2]王自强. 住宅建筑工程花篮拉杆式悬挑脚手架施工技术[J]. 石材,2023(8):65-67.
[3]郭再旭. 花篮悬挑脚手架在铝合金模板现浇结构建筑中的实践分析[J]. 价值工程,2024,43(36):81-84.
[4]许志,李宁. 花篮拉杆式悬挑脚手架施工技术[J]. 建筑技术开发,2021,48(11):67-69.
[5]叶强. 浅析花篮拉杆悬挑脚手架在工程中的运用[J]. 建筑安全,2024,39(8):20-23.
[6]邱明涛,李则明,耿铭,等. 承插型盘扣脚手架施工技术[J]. 城市建设理论研究(电子版),,2014(36):3412-3413
4.2.2 悬挑主梁安装
安装悬挑型钢梁时,相关部位混凝土强度必须满足要求:固定段≥10MPa,搭设段≥15MPa,斜拉杆锚固段≥15MPa。强度判定以同条件试块为准,预制构件灌浆后需养护24小时以上方可安装。钢梁定位必须符合设计要求,高强螺栓紧固分三个阶段实施:初拧50%、复拧50%、终拧,整个过程需在24小时内完成。
4.2.3 钢拉杆设置
斜拉杆须与架体同步安装,及时调节花篮螺栓紧固。上层结构施工时需在对应位置预埋拉杆孔道,吊挂支座应偏离立杆投影150mm以上。拉杆布置应左右对称,避免集中受力。待上层混凝土达到设计强度并拆模后,立即安装斜拉系统实现荷载转换,随后拆除临时支撑[5]。
4.2.4 斜杆设置
双排脚手架外侧立面应设置连续竖向斜杆系统,对于转角部位及开口型脚手架两端,需自架体底部至顶部设置连续斜向支撑。沿脚手架纵向长度方向,每隔不超过4个跨距就要设置一道竖向或斜向的连续斜杆。在外侧立面的每个跨距内,都要在相邻立杆之间设置从底到顶通长的竖向斜杆。所有斜杆的连接节点必须牢固可靠,确保整个架体的稳定性。
4.2.5 连墙件设置
连墙件应采用抗拉压刚性构件,并与建筑主体结构、脚手架架体可靠连接,其设置位置宜靠近水平杆盘扣节点,同一楼层连墙件应保持水平,水平间距不超过3跨距,架体悬臂高度不得超过连墙件上方2个步距。转角及开口型脚手架端部应按楼层高度设置连墙件,垂直间距在4米以内,建议从首道水平杆开始设置,平面布置优先采用菱形方式,也可采用矩形均匀分布。当底部无法正常设置时,应采取外扩搭设多排脚手架并增设斜杆,形成外侧梯形支撑体系[6]。
4.2.6 其他施工控制要点
双排脚手架搭设需配合施工进度,单次搭设高度不得超过连墙件两步以上,超过限制时,应采取临时撑拉固定措施。纵向水平杆应与立杆同步搭设,并用直角扣件固定,遇有连墙件的主节点时,完成立杆及水平杆安装后应立即设置连墙件。剪刀撑和横向斜撑须与立杆、水平杆同步施工,严禁滞后安装。
5 结语
为优化施工效率并控制建设成本,采用新型建筑材料与施工工艺至关重要。本研究以某高层安置房项目为依托,针对传统悬挑脚手架存在的施工周期长、材料消耗大、安全风险高等问题,创新性地采用花篮拉杆式盘扣悬挑脚手架体系,并对其设计、施工及管理进行了系统性研究,主要对外脚手架设计方案进行了论证,同时详细阐述了盘扣式脚手架的施工工艺流程及预埋套管安装、悬挑主梁安装、钢拉杆设置、斜杆设置、连墙件设置等关键技术要点。该技术体系具有施工便捷高效、经济性突出、安全性能优越等突出优势,本项目的成功实施,不仅验证了花篮拉杆式盘扣悬挑脚手架在高层建筑中的适用性,也为类似安置房、住宅及公共建筑的外脚手架施工提供了可复用的技术经验。
参考文献
[1]路康康,李戈扬. 基于花篮悬挑脚手架的设计与施工技术[J]. 中国建筑金属结构,2025,24(1):24-26.
[2]王自强. 住宅建筑工程花篮拉杆式悬挑脚手架施工技术[J]. 石材,2023(8):65-67.
[3]郭再旭. 花篮悬挑脚手架在铝合金模板现浇结构建筑中的实践分析[J]. 价值工程,2024,43(36):81-84.
[4]许志,李宁. 花篮拉杆式悬挑脚手架施工技术[J]. 建筑技术开发,2021,48(11):67-69.
[5]叶强. 浅析花篮拉杆悬挑脚手架在工程中的运用[J]. 建筑安全,2024,39(8):20-23.
[6]邱明涛,李则明,耿铭,等. 承插型盘扣脚手架施工技术[J]. 城市建设理论研究(电子版),,2014(36):3412-3413
