门式钢结构安装施工工艺及质量管理研究
张刚
中国水利水电第四工程局有限公司 青海西宁 810000
1 门式钢结构的特点及应用优势
1.1 结构特点
门式钢结构通常由钢梁、钢柱、支撑系统以及维护结构组成,其结构形式简洁,受力明确。钢梁与钢柱通过节点连接,形成稳定的框架结构。门式钢结构的跨度较大,一般在 9-36 米之间,能够满足大空间建筑的使用需求。同时,其高度也可根据实际需要进行灵活调整,通常在 4-12 米左右。在结构设计上,门式钢结构充分利用钢材的抗拉、抗压性能,通过合理的截面设计和构件布置,实现结构的高效承载。
1.2 应用优势
在建筑施工方面,门式钢结构的构件可在工厂预制,然后运输到施工现场进行组装,大大减少了现场湿作业量,缩短了施工周期。与传统混凝土结构相比,门式钢结构施工可缩短工期 30%-50% ,能够快速满足建设单位的使用需求。在经济性方面,由于钢材的自重轻,可降低基础工程的造价,同时其工业化生产和安装方式提高了施工效率,降低了人工成本。此外,门式钢结构具有良好的抗震性能,在地震作用下,钢材的延性能够吸收大量的地震能量,减少结构的破坏程度,保障生命财产安全。
2 门式钢结构安装施工工艺
2.1 基础施工
基础施工是门式钢结构安装的前提和基础,其质量直接影响钢结构的稳定性和安全性。在基础施工前,需要对施工现场进行详细的测量放线,根据设计图纸准确确定基础的位置、轴线和标高。基础施工主要包括基坑开挖、基础钢筋绑扎、模板安装和混凝土浇筑等环节。
基坑开挖应根据地质条件和基础设计要求,合理选择开挖方式和坡度,确保基坑边坡的稳定。开挖过程中,要严格控制基坑的深度和尺寸,避免超挖或欠挖。基础钢筋绑扎时,要保证钢筋的规格、型号、间距和连接方式符合设计要求,通过绑扎或焊接的方式确保钢筋骨架的整体性。在浇筑过程中,要避免振捣棒直接触碰钢筋和模板,防止钢筋移位和模板变形。
2.2 构件加工制作
门式钢结构构件的加工制作质量直接影响到现场安装的精度和工程质量。构件加工制作主要包括钢材采购、材料检验、切割下料、构件成型、焊接、涂装等工序。
钢材采购应选择具有良好信誉和质量保证的供应商,确保钢材的品种、规格、性能符合设计要求。钢材进场后,要严格按照相关标准进行检验,包括外观检查、力学性能试验和化学成分分析等。只有检验合格的钢材才能投入使用。
构件成型主要包括弯曲、卷板、矫正等工序,通过机械设备对钢材进行加工,使其达到设计要求的形状和尺寸。焊接是构件制作的关键工序,焊接质量直接影响构件的强度和稳定性。焊接前,要对焊接部位进行清理,去除油污、铁锈等杂质。焊接过程中,要严格控制焊接参数,如焊接电流、电压、焊接速度等,确保焊缝的质量。焊接完成后,要对焊缝进行外观检查和无损检测,如超声波探伤、射线探伤等,确保焊缝无裂纹、气孔、夹渣等缺陷。涂装是保护钢结构免受腐蚀的重要措施,涂装前要对构件表面进行除锈处理,使其达到规定的除锈等级。然后根据设计要求选择合适的涂料和涂装工艺,进行底漆、中间漆和面漆的涂装,确保涂层的厚度和均匀性符合要求。
2.3 现场安装
现场安装是门式钢结构施工的核心环节,主要包括钢柱安装、钢梁安装、支撑系统安装和维护结构安装等。
钢柱安装是整个钢结构安装的基础,钢柱的垂直度和标高控制至关重要。在钢柱安装前,要对基础表面进行清理和找平,确保基础表面的平整度和标高符合要求。钢柱吊装时,可采用单机吊装或双机抬吊的方式,根据钢柱的重量和现场条件合理选择吊装设备。在吊装过程中,要通过经纬仪和水准仪对钢柱的垂直度和标高进行实时监测和调整,确保钢柱的安装精度。钢柱安装完成后,要及时进行临时固定,防止钢柱倾倒。钢柱安装时的标高允许偏差、垂直度允许偏差应符合标准要求。
钢梁安装一般采用分段吊装的方式,将钢梁分段运输到现场后进行拼接和吊装。钢梁的拼接可采用焊接或螺栓连接的方式,在拼接过程中,要保证钢梁的对接精度和连接质量。钢梁吊装时,要根据钢梁的长度和重量选择合适的吊点,确保钢梁在吊装过程中的稳定性。钢梁安装完成后,要与钢柱进行可靠连接,形成稳定的框架结构如图1 所示。

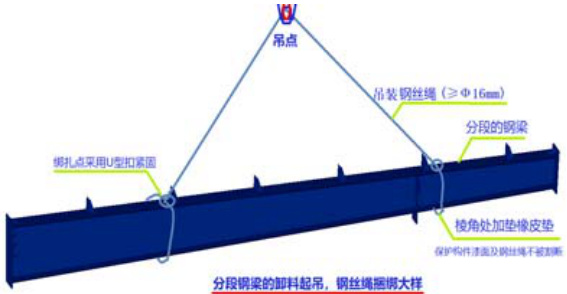

图1 钢梁安装

支撑系统安装包括水平支撑、垂直支撑和系杆等,支撑系统的作用是增强钢结构的整体稳定性和空间刚度。支撑系统的安装应在钢柱和钢梁安装完成后及时进行,安装过程中要保证支撑的安装位置准确,连接牢固。维护结构安装主要包括彩钢板、压型钢板等的安装,维护结构的安装要保证其安装牢固,密封良好,防止漏水和漏风。同时,要注意维护结构的外观质量,保证其平整度和垂直度符合要求。
3 案例分析
3.1 工程概况
雅安市川藏(商贸)冷链物流中心建设项目。项目地址位于四川省雅安市名山区经济开发区,该项目为一期建设项目,本方案的编制为 1#物流仓库钢结构制作及安装专项方案,主要概述钢构件制作工艺及现场施工安装等相关措施,为实际进场施工提供详细的操作步骤和技术要求,确保施工按计划进行。该工程钢结构总量约为500 吨,主要包括钢柱、钢梁、支撑系统和彩钢板维护结构等。
3.2 施工工艺与质量管理实施
在基础施工阶段,严格按照设计要求进行测量放线和基坑开挖,采用商品混凝土进行浇筑,并做好养护工作。在构件加工制作阶段,对钢材进行严格检验,采用先进的切割和焊接设备,确保构件的加工精度和焊接质量。在现场安装阶段,吊装钢丝绳设置完成后,需要在柱身处绑扎一根牵引绳,(牵引绳可采用 Φ20mm 尼龙绳或麻绳)吊装时通过拉拽牵引绳,可以控制柱子的方位和摆向。并采用全站仪对钢柱的垂直度和标高进行精确测量和调整,采用高强螺栓对钢梁和钢柱进行连接,确保连接牢固。
在质量管理方面,主要应做好技术交底、施工过程的安全和质量控制、检查,以良好的工作质量来保证工序质量和工程质量。同时,对施工人员进行了专业培训,提高了其质量意识和操作技能。加强了对原材料和构配件的检验,确保材料质量合格。在施工过程中,严格按照质量控制点进行质量控制,对每道工序进行验收,合格后方可进行下道工序施工。
3.3 实施效果
通过采用合理的施工工艺和严格的质量管理措施,该工程在施工过程中未发生重大质量事故,工程质量得到了有效保障。经检测,钢结构构件的尺寸偏差、焊接质量、安装精度等均符合设计要求和相关标准规范,工程顺利通过验收,得到了建设单位和监理单位的一致好评。
4 结论
门式钢结构安装施工工艺复杂,质量管理要求高。通过对门式钢结构安装施工工艺的研究,明确了基础施工、构件加工制作和现场安装等关键环节的施工要点和技术要求。通过实际案例分析表明,合理的施工工艺和严格的质量管理措施能够有效提高门式钢结构安装施工的质量和效率,保障工程建设的安全和可靠性。在今后的门式钢结构工程建设中,应进一步加强对施工工艺和质量管理的研究和实践,不断提高工程建设水平,推动门式钢结构建筑的可持续发展。
