广州雨季多层钢结构金刚砂地坪施工质量控制
张学智 张赛 王绪 蒋冬琦
中国建筑第四工程局有限公司广州 中建四局第六建设有限公司安徽合肥
Abstract: Based on the characteristics of the rainy season in Guangzhou, this paper discusses in depth the quality control of diamond flooring construction in multi-storey steel structure buildings. It analyzes the climate characteristics of Guangzhou rainy season and its influence on the construction of diamond flooring, and then combines with specific engineering cases to elaborate the quality control measures for the construction of diamond flooring in multi-storey steel structure in rainy season, including program optimization, anti-disturbance measures, material preparation, construction preparation, construction process control, finished product protection and quality inspection, etc., which is aimed to provide reference for similar projects.
Key words : Rainy season in Guangzhou; Multi-story steel structure; Metal silicate flooring; Optimization of construction solutions; Construction quality control
0 引言
随着建筑行业的快速发展,多层钢结构建筑因其施工速度快、抗震性能好、空间利用率高等优点,在物流仓储、工业厂房等领域得到了广泛应用[1]。金刚砂地坪作为一种高性能的地面材料,具有耐磨、耐压、抗冲击、防尘等特性,是多层钢结构建筑中常用的地面处理方式[2]。然而,在广州这样的亚热带季风气候区,雨季长、降水量大,对金刚砂地坪的施工质量控制提出了更高要求。本文通过实例分析,旨在探讨广州雨季多层钢结构金刚砂地坪施工的质量控制措施,以确保工程质量。
1 广州雨季气候特点及其对金刚砂地坪施工的影响
1.1 广州雨季气候特点
广州位于亚热带季风气候区,雨季一般从4 月开始,持续至10 月,其中6 月至8 月为降水高峰期。雨季期间,广州地区降雨频繁,雨量大,且常伴有雷电、大风等强对流天气。此外,广州雨季还表现出气温高、湿度大的特点,这些气候条件对金刚砂地坪的施工均会产生不利影响。
.2 广州雨季对金刚砂地坪施工的影响
(1)对金刚砂地坪施工的影响:雨季期间,高湿度环境可能导致金刚砂地坪材料受潮,影响其粘结力和耐性能。同时,雨水还可能带入杂质,污染材料,进一步降低地坪质量。
(2)增加施工难度:降雨天气会增加施工现场的湿度,不利于混凝土的凝固和干燥,延长施工周期。此外,雨水还可能冲刷未固化的地坪表面,破坏地坪的平整度和美观度。
(3)安全隐患增加:雨季期间,施工现场易积水,增加滑倒、触电等安全隐患。同时,强对流天气还可能引发脚手架倒塌、塔吊倾覆等安全事故。
2 工程案例分析
2.1 工程概况
本文以广州某智能供应链产业基地项目为例,该项目占地面积约 7.23 万平方米,总建筑面积约 21.5 万平方米,主要建筑物包括 5 层坡道库房4 座、辅助用房2 座、设备房 1 座、成品门卫岗亭3 座及高架汽车坡道和平台等。项目采用多层钢结构建筑形式,地面处理采用金刚砂地坪。施工期间正值广州雨季,对金刚砂地坪的施工质量控制提出了较高要求。本文以其中3#库房为例进行分析,3#仓库共5 层,基底面积8626.27m2,建筑面积 42123.39m ,建筑高度 57.1m。
2.2 施工质量控制措施
2.2.1 施工方案优化
(1)楼层施工顺序及分区优化:考虑雨季影响,计划选择晴天时,先施工5 层地坪,以对2-4 层形成保护,便于施工,竖向浇筑顺序: 5432 层。根据楼板浇筑平面面积,采用跳仓法浇筑,以保证地坪不开裂。为保证施工进度,并考虑现场实际情况,设计两种大小分区,施工时根据实际需要确定。

图1 跳仓法分区示意图

(2)泵管位置及加固措施设计:原方案泵管位置位于楼层边缘,优化后位置位于楼层中间,有利于缩短施工时间,避免夜间作业,提高施工质量。

图2 泵管位置优化

(3)防扰民分析及措施:金刚砂地坪施工时间较长,而仅一路之隔便是居民小区。所以对地坪施工时间进分析并准备防扰民措施。
为避免堵管和保障混凝土连续浇筑,采用同标号砂浆润管,并提前做好罐车调度规划。项目采用普通地泵,理论泵送速度:60-90m /h(取 70%)。 送效率受混凝土供应连续性、工人操作、设备故障等因素影响,实际约为理论值的70%-90%(取70%)。混凝土理论浇筑总时长(小时)=混凝土总量/(理论泵速³实际效率)=1211m2(最大分区面积)³板厚(180mm)÷70m (泵动速度) ÷70% (泵送效率)≈4.5h
金刚砂耐磨地坪施工总时间及穿插流程,最大分区(1211m2)在 6:00-22:00 期间(共 16h)可以完成金刚砂耐磨地坪施工。

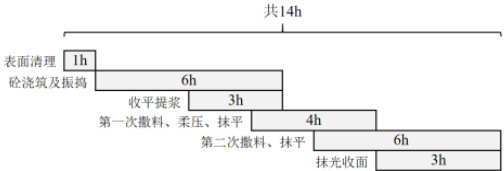

图3 金刚砂耐磨地坪施工穿插流程及总时间

若因特殊情况,在6:00-22:00 期间无法完成施工,则采用可拆卸式噪声屏障将抹光收面区域围起来,以隔绝抹面机等噪声源。并优先使用低分贝和高效率的设备,尽量缩短夜间作业时长,确保夜间施工噪音≤45 分贝。日常防护措施持续进行,①机械管理:定期维护机械润滑系统,避免因设备老化产生额外噪声。②运输流程动态优化:过程中混凝土运输车辆尽量避开居民上下班高峰(7:00-9:00、17:00-19:00),并设置专用清洗区防止泥浆污染路面。③监测与应急响应:施工外围设置实时噪声监测点,确保噪声值低于法定限值(昼间≤55 分贝,夜间≤45 分贝)。突发超噪情况立即暂停施工,排查原因并整改后方可复工。
2.2.2 施工前准备、过程控制及成品保护
(1)材料准备与储存:项目施工前,对金刚砂骨料、水泥等胶凝材料等原材料进行了严格的检测,确保其质量符合相关标准和设计要求,施工期间每星期不少于两次检查。
(2)施工准备与现场布置:项目施工前,施工单位编制了详细的施工方案,并经专家评审和监理单位审批后实施。同时,施工单位对施工现场进行了合理布置,设置了排水沟和集水井等排水设施,确保排水系统畅通无阻。此外,5 层施工前在施工区域周围设置临时遮雨设施,以保护施工设备和已完工程不受雨水侵袭。
(3)施工过程控制与成品保护:按照 5432 层进行施工,在施工过程中,严格控制混凝土基层处理、金刚砂骨料撒布、施工缝处理等关键环节的施工质量。同时,加强成品保护,在养护期间内严禁人员踩踏和车辆行驶(设专人巡逻)。此外,定期对已完工程进行质量检测和评估,确保施工质量符合设计要求。
2.2.3 施工效果与经验总结
经过细致的组织和严格的控制,该项目金刚砂地坪的施工质量较好。地坪表面平整光滑、色泽均匀、硬度高、耐磨性好,满足了设计要求和使用功能。通过该项目的实施积累了宝贵的雨季多层钢结构金刚砂地坪施工经验。他们认识到在雨季施工时必须充分考虑气候和环境因素的影响,制定合理的施工方案和质量控制措施;同时还需要对先行的施工方案编制进行细致的优化,以及加强材料管理、现场布置、施工过程控制和成品保护等方面的工作,以确保工程质量和施工安全。
3 结论与展望
3.1 结论
本文通过对广州雨季多层钢结构金刚砂地坪施工质量控制的研究和实践探索,得出了以下结论:
(1)广州雨季气候特点对金刚砂地坪施工产生了不利影响,但通过细致的方案优化,以及严格的质量控制施(材料准备、施工准备、施工过程控制、成品保护及质量检测等)可以有效降低其影响。
(2)通过实践探索和总结经验教训可以不断提高雨季多层钢结构金刚砂地坪施工的技术水平和管理能力为类似工程提供借鉴和参考。
3.2 展望
随着建筑行业的不断发展和技术的不断进步,未来雨季多层钢结构金刚砂地坪施工将面临更多新的挑战和机遇。为了适应市场需求和提高工 创新工作不断提升自身的技术实力和管理水平。同时政府部门也应加强 1 序发展为社会提供更加优质、安全、环保的建筑产品。
参考文献
[1]田轩.多层钢结构工业厂房的设计与施工要点分析[J].四川水泥,2022,(09):169-171.
[2]刘明勇.工业厂房金刚砂地面施工技术探究[J]. Γ* 东建材,2023,39(04):102-104+37.
[3]唐佳,梁赛,陶汉,等.大面积金刚砂耐磨地坪施工技术[J].工业建筑,2023,53(S1):496-497+542.
[4] 吕 平 , 杨 桦 , 李 俊 杰 , 等 . 浅 谈 金 刚 砂 耐 磨 地 坪 施 工 质 量 的 控 制 [J]. 四 川 水 力 发电,2024,43(S2):127-129+155.
[5]王志强.混凝土冬雨季施工技术运用研究[J].工程建设与设计,2023,(11):217-219.
