核电项目建设阶段运行人员工程参与实践
周开锋
台山核电合营有限公司 广东省台山市 529200
引言
核电项目相对其他电力项目建设周期更长、技术要求更高、涉及专业更广,核电项目运行人员的培养属于生产准备的重要环节,项目建设期间运行人员专业知识技能直接影响核电机组安全可靠性。
核电厂运行准备包括人员准备、文件准备和物资准备以及工程参与等,本文将对某国内三代核电生产运行人员深度参与到机组调试启动各阶段,在推进系统调试移交进度、提高系统调试质量、保障机组安全启动等方面以及对运行人员技能提升的重要作用。
1 工程参与背景
国内某三代核电技术在国内外 行经验, 在一期项目合同签订之初,尚处于系统详细设计的初始阶段, 同时提前发现系统设计过程中可能出现的问题,电厂从首批系 计部门深度介入上游设计文件的审查工作。在单系统调试、 人助手(ATS)、调试启动值班工程师(SSE)的角色深度参与到机组 系统调试移交进度、提高系统调试质量、保障机组安全启动等方面发挥重要作用 运行人员知识与技能水平。
2 工程参与的组织与实施
2.1 设计文件审查
项目建设之初,设计方“阿海珐”并未完成各个系统的详细设计,由于该三代核电技术借鉴并充分吸收了法、德两国核电技术,较 M310 机组有较大的技术革新和改进。考虑运行人员对该三代核电技术的消化吸收需要更长的周期,且新技术在设计时存在的不确定性,运行人员参与上游设计文件的审查工作开始起步,电厂按照系统归属划分出五个组开展上游设计文件的审查:
1. 核岛系统组
2. 常规岛系统组
3. 电气系统组
4. 外围系统组
5. 总体组
运行人员参与上游设计文件审查无现成的经验可循,在总结审查经验、结合实际情况前提下制定了各类文件的审查导则以统一审查标准并提高审查质量,包括:

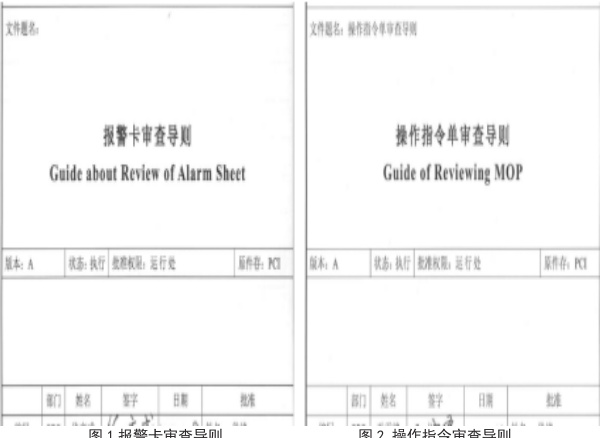

√报警卡审查导则√操作指令单审查导则√定期试验设计文件(PTCN/PTR)审查导则√单系统技术规范文件审查导则。
设计文件审查涵盖了文件的分发 - 审查 - 反馈等过程,通过建立《设计文件审查流程》明确了审查流程,形成闭环控制,并对所有参审人员开展培训,促进文件审查的效率。
运行人员参与审查的设计文件主要涵盖:
√单系统设计手册(SDM)
√单系统运行导则(SOR)
√单系统技术规范文件√单系统定期试验上游文件(PTCN、√电站总体运行程序等技术文件
通过对设计文件的全面深入审查,运行人员对该三代机组的技术特点有了更为深刻的理解和认识,并出版了数百份单系统培训教材,为后期运行人员的培训提供了有力保障。同时在审查文件时也发现了大量的文件错误和技术问题,及时反馈设计方予以修改或澄清。
得益于文件审查阶段的深度介入,后续出版的各类设计文件质量大大提高,设计阶段发现的问题在系统调试或机组联调前得以澄清或解决,缩短了系统调试移交的周期。
除系统设计文件审查外,运行执照人员还深度参与√首台全范围模拟机(FSS)的技术文件审查

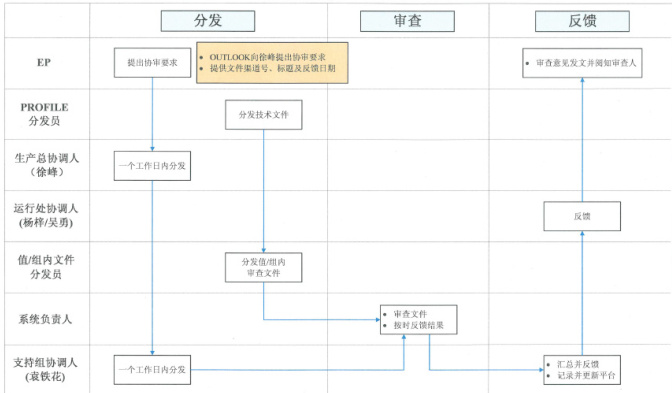

设计文件审查流程图
图3 设计文件审查流程图

以上工作为推进FSS 早日投入操纵员培训、核岛系统设计固化等关键工程节点发挥了巨大作用。
2.2 单系统调试参与
电气系统调试活动开始后,该三代核电机组首批运行现场操作员 了工程电气调试队全职参与电气系统调试活动,因核岛、常规岛、电气、外围系统调试进度差别较大,现场操作员单系统调试参与的时间跨度较长,从首个电气系统 TOB(隔离移交)到三废系统调试结束,一直持续机组装料。调试参与的人员涉及范围较广,前后共派遣数百人次的运行人员全职参与系统调试工作。
运行人员从电站系统中筛选出重要系统,尤其是全新的系统并制定了调试参与计划,原则上每名现场操作员参与一个或多个关联系统的调试,最后覆盖电站全部重要系统。
现场操作员调试参与是一个动态过程,随系统移交进度、机组联调节点(冷试、热试)以及运行部内部的工作负荷而变化,既要满足系统调试需求(补充调试人员人力缺口),又要兼顾运行部移交接产和人员培养的需求。
调试参与人员在参与调试期间,同时协助运行部系统负责人完成部分移交接产工作,如系统运行程序的生效,有效利用系统调试窗口完成了程序的 程序的适用性和正确性,为日后系统TOTO(运行移交)移交奠定了重要基础。此外,系统调试期间发现的重要缺陷也通过现场操作员反馈,并由运行系统负责人跟踪和推动缺陷处理,在系统移交前消除隐患,保证设备移交后工作稳定可靠。
调试参与人员参与调试活动期间,还完成“设备操作指南”及“设备或系统操作的技巧和经验”编制等主要任务,为后续现场人员的培训提供了宝贵的培训素材。
2.3 调试启动值班工程师(SSE)联调参与
冷试开始前 2 个月,为支持调试部门开展机组联调,弥补调试人员对三代技术掌握的不足,派遣高岗位执照人员加入调试 SSE 队伍,协助调试专业开展机组冷试、热试、以及装料后启动试验的准备工作,为各项联调试验顺利、安全推进提供技术支持和保障。
运行SSE 联调参与期间,主要完成以下重点工作:
√协助调试SSE 编制完成冷、热试质量安全计划√编写冷、热试期间使用的专项操作单√编写联调期间各项高风险活动的工前会单√编写各类机组瞬态控制预案
√牵头组织各项高风险活动的预工前会、技术交底会和相关培训√机组突发故障的风险分析和处理
冷、热试联调期间运行SSE 协同调试SSE 在主控共同值班,协调各类调试试验有序开展,协助当班值控制各项高风险操作和试验活动的风险,调动调试各专业力量紧急处理当班期间设备突发故障,保证了冷、热试联调在安全、可控兼顾进度情况下顺利推进。
机组装料后电厂开始承担核安全责任,对机组调试试验的风险控制要求更高,运行 SSE 继续保持独立办公的运作模式,专人专项负责机组装料后各项调试高风险试验的风险分析、工前会单编写、组织高风险活动预工前会和技术交底会,参与试验开工前的技术推演、模拟机验证等。高风险活动期间,SSE 到主控室全程跟踪试验开展,为当班值及调试试验负责人提供技术支持和建议,有效控制了试验风险,对装料后机组在安全的前提下开展各项高风险试验起到了关键作用。
3 结语
该三代核电运行人员工程参与涉及的范围广、参与程度深、参与周期长,投入了大量的人力物力,有效迅速提高了运行人员的知识经验,掌握了新系统、新设备的操作控制技能;同时提前发现了系统设备深层次的设计问题和缺陷,深入了解了系统现场状态,为解决问题争取了时间窗口,避免了隐藏的设计缺陷带到商运;对机组联调进行全面风险控制、既保证了机组安全又保证了工程进度。此外,运行人员进行工程参与,为电站商运储备了人力资源,也为将来新机组的建设储备了具有丰富经验的运行专业人才。
