建筑工程施工阶段材料浪费现象的成本巡查对策研究
张海林
江苏华昱元建筑工程有限公司 江苏省无锡市 214000
引言
在建筑行业蓬勃发展的当下,材料成本在工程总造价中占比颇高。然而,施工阶段材料浪费现象普遍存在,严重影响工程经济效益与资源可持续利用。深入研究材料浪费现象并探寻有效的成本巡查对策,对降低工程成本、推动建筑行业绿色发展具有重要意义。
一、建筑工程施工阶段材料浪费现象
(一)施工环节材料损耗超标问题
施工环节中,材料损耗超标是材料浪费的重要表现形式。在混凝土浇筑过程中,由于模板拼接不严密、支撑体系不稳定,导致混凝土漏浆现象频发。以某住宅小区建设项目为例,因模板安装误差,单次浇筑漏浆量可达混凝土使用量的 3%-5%,整个项目累计浪费混凝土达上百立方米。钢筋加工环节同样存在浪费问题,工人下料时未严格按照图纸精准计算,导致钢筋切割长度不合理,产生大量短头废料。部分工地现场统计显示,钢筋废料率高达8%-10%,远超国家规定的 2%-3% 损耗标准。此外,砌筑工程中,砖块的破损率较高,搬运过程中的磕碰、砌筑时的随意砍凿,使得砖块实际损耗量大幅增加,不仅浪费材料,还增加了建筑垃圾清理成本。
(二)材料仓储管理不当导致的浪费
材料仓储管理环节的漏洞也是造成材料浪费的关键因素。仓储环境控制不善,对材料质量影响显著。如水泥在潮湿环境中极易受潮结块,丧失使用功能。某建筑工地因仓库防水防潮措施不到位,一个月内受潮报废的水泥达 20 余吨。钢材露天堆放,缺乏有效的防锈措施,表面锈蚀严重,降低了钢材强度,只能降级使用或报废处理。仓储布局不合理,导致材料频繁搬运,增加了材料损坏风险。部分工地将砂石等大宗材料堆放在远离施工区域的地方,二次搬运过程中,砂石散落损耗严重,同时增加了人工与机械搬运成本。此外,仓储管理中的收发制度不严格,材料出入库记录不完整、不准确,容易出现材料丢失、错发等情况,进一步加剧了材料浪费[1]。
(三)设计变更引发的材料闲置与浪费
设计变更在建筑工程中较为常见,但不合理的变更往往会导致材料闲置与浪费。设计前期调研不充分、与施工方沟通不畅,在施工过程中频繁出现设计方案调整。例如,某商业综合体项目,因设计方对场地条件预估不足,施工过程中多次变更基础设计,已采购的部分基础施工材料无法使用,造成数十万元的材料闲置浪费。此外,设计变更的时效性把控不佳,施工方未能及时根据变更调整材料采购计划,导致部分材料采购过量,而后续工程又不再需要,只能积压在仓库,最终因长期闲置而报废。设计变更还可能引发连锁反应,如结构设计变更后,装修材料的规格、型号需要相应调整,已采购的装修材料无法匹配新设计,造成二次浪费。
(四)施工人员操作不规范造成的材料损失
施工人员操作不规范是材料浪费的人为因素。部分施工人员缺乏节约意识,在施工过程中随意浪费材料。例如,在涂料涂刷作业中,为追求施工速度,不控制涂料用量,导致涂料喷涂过厚,不仅浪费材料,还影响施工质量。在管道安装过程中,因测量不准确,管道切割尺寸错误,造成管材浪费。此外,新入职或技能不熟练的施工人员,由于对施工工艺掌握不熟练,容易出现操作失误,导致材料损坏。如在瓷砖铺贴时,因切割技术不熟练,瓷砖破损率较高。同时,施工人员对新材料、新技术的应用不熟悉,未能充分发挥材料性能,也会造成材料浪费。例如,新型节能保温材料,如果施工方法不当,无法达到预期的保温效果,还会造成材料的过度使用 [2]。
二、建筑工程施工阶段材料浪费现象的成本巡查对策
(一)建立材料消耗动态监控机制
材料消耗动态监控机制旨在通过实时采集、分析材料使用数据,及时发现材料浪费隐患,实现对材料成本的有效管控。该机制依托信息化管理系统,构建从材料进场到使用完毕的全流程监控体系。首先,在材料进场时,利用电子标签或二维码对材料进行标识,录入材料规格、数量、批次等基础信息;施工过程中,各班组使用材料时,通过扫码设备将使用数量、使用部位等数据上传至系统;系统根据预设的材料消耗定额,自动对比实际消耗与理论消耗数据,一旦发现偏差超过阈值,立即发出预警,以便管理人员及时介入处理。
以某高层住宅项目为例,项目引入建筑材料管理信息系统。在钢筋使用环节,进场的每一批次钢筋都贴上专属二维码,记录其规格、重量等信息。施工时,钢筋加工班组领用钢筋,通过扫码设备记录领用数量,并在完成加工后,将剩余钢筋数量和废料情况再次扫码上传。系统根据施工图纸计算出的钢筋理论使用量,与实际使用数据进行对比。当发现某楼层钢筋实际消耗量超出理论值 10% 时,系统自动预警。项目管理人员迅速组织核查,发现是由于下料工人未严格按照图纸计算,导致钢筋切割错误。通过及时纠正操作问题,并加强对工人的培训,后续施工中钢筋损耗率降低至3%,有效减少了材料浪费。
(二)完善材料仓储与领用管理制度
完善材料仓储与领用管理制度,是减少因仓储管理不善导致材料浪费的关键。一方面,需优化仓储环境,根据材料特性分区存放,配备相应的防潮、防锈、防火等设施;另一方面,严格规范材料领用流程,实行限额领料制度,明确各班组在不同施工阶段的材料领用限额,并建立领用台账,详细记录材料领用、使用和结余情况,做到账物相符。同时,定期对仓库进行盘点,及时发现并处理损坏、过期材料,避免材料积压浪费 [3]。
例如,在某大型商业建筑项目中,项目部对材料仓储管理进行了全面改进。将仓库划分为水泥区、钢材区、木材区等多个功能区域,水泥库铺设防潮层,安装抽湿设备,钢材区搭建防雨棚,并设置防锈涂层维护区。在领用制度方面,根据施工进度计划和材料消耗定额,制定各班组每周的材料领用限额。如砌筑班组每周领用砖块不得超过 10 万块,超出部分需经项目经理审批。材料员建立详细的领用台账,记录每次领用的时间、数量、领用人等信息。每月末进行仓库盘点,对受潮结块的水泥及时清理,对锈蚀的钢材进行除锈处理或降级使用。通过这些措施,该项目材料仓储损耗率从原来的5% 下降至1.5%,显著降低了材料浪费成本。
(三)强化设计变更与材料调度协同
强化设计变更与材料调度协同,能够最大程度减少因设计变更引发的材料闲置与浪费。在设计阶段,设计方应加强与施工方、材料供应商的沟通,充分考虑施工可行性和材料供应情况,减少不必要的设计变更。若发生设计变更,需建立快速响应机制,设计方及时将变更信息同步给施工方和材料供应商,施工方根据变更内容调整材料采购计划和施工进度,材料供应商则配合做好材料退换、补货等工作,实现材料的合理调度与再利用。
以某文化艺术中心项目为例,在施工过程中,因功能需求调整,原设计的外墙装饰材料需从石材更换为玻璃幕墙。设计方第一时间将变更信息传达给施工方和材料供应商,并提供新的材料清单和技术要求。施工方迅速暂停石材采购,与供应商协商退货事宜,同时根据新的材料需求重新制定采购计划。材料供应商积极配合,优先安排玻璃幕墙材料的生产与供应。此外,施工方对已采购但未使用的石材进行盘点,联系其他项目进行转售,减少材料闲置损失。通过高效的协同合作,该项目因设计变更造成的材料浪费成本降低了70% 以上。
(四)构建施工人员材料节约考核体系
构建施工人员材料节约考核体系,能够充分调动施工人员节约材料的积极性,减少因操作不规范导致的材料浪费。该体系需明确考核指标、考核周期和奖惩措施,将材料节约情况与施工人员的绩效工资、奖金挂钩。考核指标可包括材料实际损耗率、废料回收利用率、新材料使用效果等;定期对施工人员进行考核评分,对表现优秀的人员给予物质奖励和荣誉表彰,对未达标的人员进行培训教育或适当处罚。关于施工人员材料节约考核(见表1)[4]。

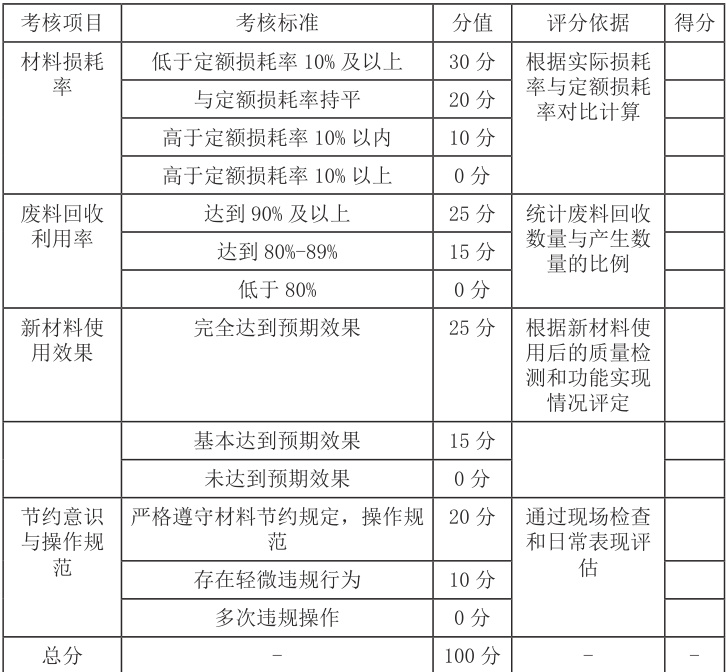

表1 施工人员材料节约考核评分表

在某市政道路建设项目中,项目部实施施工人员材料节约考核体系。每月对施工人员进行考核评分,得分在 90 分及以上的人员,给予当月绩效工资 10% 的奖励,并颁发“材料节约标兵”证书;得分低于 60 分的人员,扣除当月绩效工资 5% ,并参加材料节约专题培训。实施该体系后,施工人员的材料节约意识显著增强,沥青、砂石等材料损耗率平均降低了12%,有效控制了材料浪费成本。
三、结语
本研究系统分析了建筑工程施工阶段材料浪费现象,并提出了切实可行的成本巡查对策。通过建立材料消耗动态监控机制、完善仓储与领用管理制度、强化设计变更与材料调度协同以及构建施工人员材料节约考核体系,可显著减少材料浪费,实现成本有效控制。未来,随着技术发展与管理理念更新,建筑工程材料管理应进一步探索智能化、精细化模式,持续提升行业资源利用效率与经济效益。
参考文献:
[1] 邱泽琨 . 建筑工程施工阶段工程造价控制策略 [J]. 散装水泥 ,2024,(06):215-217.
[2] 张莉 . 建筑工程施工阶段造价控制及管理措施 [J]. 砖瓦 ,2024,(12):133-135.
[3] 李 玉 莹 . 建 筑 工 程 项 目 施 工 阶 段 的 成 本 控 制 研 究 [J]. 建 筑 设 计 管理 ,2024,41(10):35-39.
[4] 赵崇秀 . 建筑工程施工阶段成本管理与控制探讨 [J]. 居业 ,2024,(07):157-159.
