基于 BP 神经网络的项目整体开发建设时序预警研究
陈浩
上海建科工程咨询有限公司
0、引言
在区域整体开发项目中,由于存在多个建设周期不同的建设目标,涉及到的前期流程、工程系统和组织系统复杂,各条线交错或并列进行,界面划分难度大,综合管理难度极高;另外,部分区域开发项目的周边环境复杂,存在遗留问题工程或正在建设中的工程,片区间的施工环境受到相互干扰,可能会对工程进度造成负面影响;因此对于涉及到多个建设主体的大型区域项目,建设时序控制是关键。
为此本位利用BP神经网络引入到建设时序预警模型中,通过对因素的发生和与进度的影响建立拟合关系,实现区域整体开发项目的动态预警,为后续的进度控制奠定基础。
1、BP 预警方法概述
神经网络是模拟人脑神经网络的一种学习方法,它具有输入层、隐含层和输出层的多层次的网络结构如图 1,整个神经网络结构可以看成一个非线性函数,输入值为自变量,输出值为因变量。它具有强大的优势如:高效的并行分布处理、高效的非线性映射、可靠的训练机制以及强大的自我调整、自我恢复、自我调整的功能。
利用神经网络预警过程中,只需确定模型样本输入和理想输出,通过样本对模型进行训练确定适合的权值和阈值,并利用数据进行测试,模型会根据选择的学习方式对待测样本进行预测。BP 神经网络可以避免复杂的参数估计过程并降低主观因素的影响。

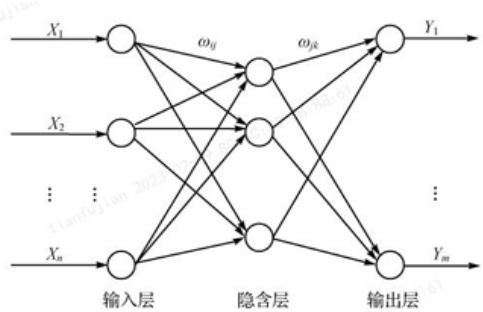

图 1 神经网络拓扑结构

2、项目群建设时序影响因素分析及评价指标
本文通过文献调查法对建设时序影响因素进行识别。由于文献调查法获得的因素数量大且有重复,不利于后续的数据处理,因此运用扎根理论对已得到的因素标签数据进行处理,对已提取的相关文献中的概念化影响因素标签去重,并进行凝练如表 1。最后利用专家调查法,对凝练后的影响因素标签进一步删选,邀请了 7 位在项目群进度管理工作经验五年以上的专家,其工作内容不仅限于复杂项目建设时序管理。最终得到最终建立人–资–管–技–环5 项一级指标、12 项二级指标的建设时序预警影响因素指标体系,如表 2 所示。

表 1 影响因素识别标签

3、BP 神经网络预警模型建立
根据前文建立的实建设时序影响因素指标,收集项目群施工时,影响因素和进度滞后的样本数据,通过 BP 神经网络训练和测试样本,将现场出现的影响因素信息导入 BP 神经网络训练好的模型中,实现建设时序预警功能。
3.1 指标体系数据化
将前文的指标体系转化为数据类信息,转化标准如表 2 所示,数据化的信息 可以直接输入到 BP 网络中对网络进行训练及测试。
表 2 建设时序预警影响因素指标数据化

3.2 基于 BP 神经网络预测模型建立
BP 神经网络预测模型得基本过程如下:
第一步:训练样本得获取,通过专家调查和现场实际进度案例收集获得训练样本和测试样本。
第二步:神经网络结构得确定,本文将采用但隐含层得网络结构,隐含层节点数得确定是一个难点,没有固定得公式,因此根据相关文献参考,采取目前效果较好得得经验公式,如下式,其中 m 为隐含层神经元个数,n 为输入层个数,l 为输出层个数。

第三步:利用 MATLAB 软件进行模型训练,当实际输出与期望值的误差达到我们预先设定的 误差范围或网络训练过程中达到预先设置的训练次数时,则该网络的训练停止。
4、案例分析
4.1 数据收集
由于建设时序影响指标大部分为定性值,因此本文数据收集采用问卷调查和项目实际调查两种方式进行,得到 72 组数据,其中 65 组为训练样本,7 组为测试样板,如表 3,理想输出为 100 代表进度严重滞后,输出 10 代表进度滞后,输出 1 代表进度正常。
表 3 数据收集(部分)

4.2 模型效果分析
根据前面公式,输入值为 12 个,输出值为 3 个,则隐含层神经元个数设定为 6,建立 12+6+3 的神经网络结构。通过 MATLAB 进行训练集测试,得到相应的分析图如图 2,查看此次训练结果的回归预测分析,拟合效果良好。
图 2 训练集、测试集预测结果对比分析图

测试数据集输出结果如下表,输出结果基本符合理想输出,因此利用 BP 神经网 络进行建设时序预警是可行的。
表 4 测试集理想输出与仿真输出对比表

5、结论
本文通过文献调查法深入分析了区域开发项目建设时序影响因素,然后利用层次分析法,总结出来五个方面共 12 项关键因素,全面反映了建设时序控制时需重点关注的内容,为后续的进度管控提供了基础。探索了进度滞后预警模型的研究,通过 BP神经网络成功实现了进度滞后的预警,效果良好,为进度控制提供了新的思路。
参考文献
[1] 胡正军.新能源基建工程项目进度管理及影响因素分析[J].低碳世界, 2024,14(08):192-194.DOI:10.16844/j.cnki.cn10-1007/tk.2024.08.036.
[2] 吕国敏, 陈利雄, 等. 建筑工程项目施工进度影响因素分析[J]. 黑龙江科学,2021,12(10):162-164.
[3] 向 宏 贤 . 电 力 基 建 工 程 项 目 进 度 管 理 的 影 响 因 素 分 析 [J]. 时 代 农机,2018,45(03):121.
[4] 张宁, 肖轶萌. 大型复杂机场工程项目群建设时序研究[J]. 项目管理技术,2022,20(04):61-68.
[5] 陈婉, 陈宽民,王兵.城市轨道交通建设时序影响因素分析[J]. 西部交通科技,2015,(08):86-89+95.DOI:10.13282/j.cnki.wccst.2015.08.021.
[6] 蔡明洲.高速公路工程项目施工进度影响因素分析[J].高等函授学报(自然科学版),2007,(04):14-15+24.
[7] 侯霁珈.惠州金山分区市政道路项目施工进度风险管理研究[D].兰州交通大学,2022.DOI:10.27205/d.cnki.gltec.2022.001369.
[8] 朱海明,王顺超,王嘉晨,等.基于数字孪生的山岭地区高速公路施工进度管理研究 [J]. 土 木 建 筑 工 程 信 息 技 术 , 2023,15(02):37-43.DOI:10.16670 /j.cnki.cn11-5823/tu.2023.02.07.
[9] 王张军.地铁隧道 TBM 施工进度风险管理研究[D].兰州交通大学, 2020.DOI:10.27205/d.cnki.gltec.2020.000795.
[10] 孙 毅 . 大 型 区 域 综 合 开 发 建 设 时 序 策 划 及 管 理 [J]. 建 设 监 理 ,2022, (06):5-8+12.DOI:10.15968/j.cnki.jsjl.2022.06.002.
[11]杨振国.区域综合开发项目市政道路建设时序研究——以上海市龙阳路交通枢纽项目为例[J].建设监理,2023,(07):19-20+31.DOI:10.15968 /j.cnki. jsjl.2023.07.022.
[12] 姜文平. 深圳国际会展中心片区复杂项目群建设时序策划[J]. 建设监理,2018,(05):26-30.DOI:10.15968/j.cnki.jsjl.2018.05.007.
