浅谈高等级电力线路迁改施工技术管理
吴培军 李雯林
中铁三局集团电务工程有限公司 山西省晋中市榆次区
1、高等级线路迁改介绍
高等级线路目前泛指 35kV 及以上电力线路,在三电迁改中为了满足铁路施工及运营安全,根据国家或行业技术标准、地方政府相关政策法规要求,需对影响铁路施工及运营的高等级电力线路进行迁移改造。
项目开工前,设计院一般都会明确高等级线路的迁改方式,明确不同电压等级距离铁路的安全距离,不得影响铁路的建设、运营。
2、高等级线路迁改的产权管理
影响铁路施工、运营的高等级电力线路为地方供电公司所属产权,迁改完成后的产权归属仍为供电公司。对迁改完毕的线路管理要求:(1)对铁路方,安全距离满足铁路要求,不得影响铁路的施工、运营;(2)对供电公司,负责各项技术指标达标、施工质量验收合格、安全距离满足铁路要求,不得影响铁路的施工、运营;(3)迁改完毕、验收合格、产权移交后后续事宜与铁路方无关。
由于高等级线路产权所属为供电公司,要求自行委托设计单位、施工队伍;
3、高等级线路迁改的技术管理

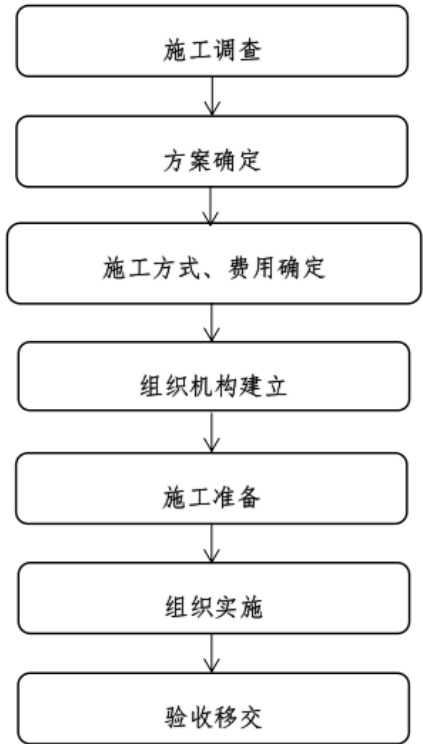

高等级线路迁改在实施前,由迁改工程中标单位(以下称铁路方施工单位)与产权单位、设计单位共同对现场勘察,确定迁改方案,对迁改方案、费用协商一致后签订施工合同、进行迁改,按期完成,不得影响铁路施工、运营。迁改实施的管理流程如下:
院提出的修改意见由设计单位进行完善,双方共同完善相关手续,待规划批复后,确定最终迁改方案。
方案确定后,与设计单位概预算部门联系,在编制概算时,对定额的选取、相关材料的选用要经济合理、满足线路需求即可,不要提高线路程式;施工材料满足线路规划需求,尽量不采用特殊材料,避免难以采购影响工期;对一些不必要的费用,不要计算在概预算中;
3.3 施工方式、费用协商
在方案出具、概预算编制完成后,与产权单位协商施工方式及费用。一般情况下产权单位要求自行组织施工,便于质量控制、验工移交。在迁改费用协商时,再次阐明此为国家铁路建设、对地方经济的带动性等取得产权单位的支持。协商具体事项时,明确概预算中的不合理费用、超工程量、超市场价的费用,以及一些不必要的费用,同时希望减免部分管理费用,总之结合施工现场要将费用控制在投标概算可控的范围内。
当出现重大的设计变更、工程量增加较多导致费用远超投标概算时,报建设单位,取得建设单位的支持,争取建设单位对增加费用的认可,便于后期清概。
3.4 组织机构建立
迁改工程为产权单位组织实施,迁改工期需符合铁路需求;过程中涉及铁路土建施工需求,需由铁路方施工单位组织协调,供电公司和项目部双重管理,需建立特殊的组织机构,由双方共同参与管理。
双重领导组长:三电迁改项目经理 产权单位主管生产经理协调小组:三电迁改项目部副经理 产权单位施工负责人材料供应小组:经双方协商后采购供应小组施工小组:产权单位施工队伍
组长职责:共同参与管理,协商合理的施工工期,统筹全局,确保安全质量,按期停送电、完工,不得影响铁路土建施工,不得影响铁路运营,对整个工程负总责。
协调组职责:根据双方协商的各方职责,对需要满足施工的条件进行协调,如青赔占地、材料机械进场、人员组织等。
材料供应组职责:经双方协商确定的材料管理小组,按时完成采购、进场,保证材料的合格性,对不合格产品严禁进场;三电迁改人员对进场材料进行监督、记录,保证材料按时、保质保量进场,用于工程实际需要,同时便于成本核算。
施工小组职责:明确现场总指挥,统一指挥具体施工,确保施工安全、质量、进度,对进入现场的施工人员统一听指挥,对进场材料、机械及施工过程负全责。
3.5 施工准备
现场条件具备后,施工小组依据设计图进行现场核对,勘测塔位坐标、高程、安全距离,核实导线架设后至轨面的安全距离,是否影响架桥机安全通过。根据地形地貌,是否有更加合理的施工位置,能减少施工成本,增加施工效益。如有需反馈设计单位核实,未经设计单位确认不得改变。
进场前所有施工人员需接受安全培训教育,不合格人员坚决不能进场。根据工程需要完善青赔占地手续,施工材料按期进场。
施工小组编制实施性施工组织设计,报批后组织实施,对超过一定规模的危大工程组织专家论证,确保施工安全。
3.6 组织实施
实施阶段应建立工序管理,每一步工序都应环环相扣,方便管理,后道工序对前道工序进行检查,确保安全、质量达标合格后进入下道施工工序。停电导接前,安全主管确认所有施工已经完成并经运行单位验收合格,确认无问题且施工人员已全部离开线路后停电导接完成、拆除既有线路。具备移交条件后,检查是否有无施工垃圾、清除现场,做到文明施工;

3.1 施工调查
铁路方施工单位对影响铁路施工的线路进行详细现场勘查,掌握待迁改线路与铁路走向的交叉跨越、平行影响距离,影响铁路施工部位、施工工序等。
调查时,要详细调查线路位置铁路里程、线路类别、等级、产权单位、与铁路正线及联络线的相对关系:平行线路(距离不满足)、跨越线路或是侵入线路、标高、与结构物(桥梁、墩身、路基、涵洞等)的位置关系,杆塔倒塔距离、导线至轨面的垂直距离、既有线路是否满足跨越段的耐张要求。自行初步演算迁改方案,在满足安全距离、不影响铁路施工运营的前提下,本着迁改方案动迁范围小、易施工、占地青赔小、工期周期短、费用少的原则初步确定己方的方案,有待与产权单位协商。
3.2 方案确定
在查明产权归属后,与产权单位联系,同时阐明铁路建设为国家建设,有利于地方经济发展,取得产权单位的支持,以便下步方案制定及费用协商、迁改施工。
方案设计一般是产权单位委托具有相应资质的设计单位进行设计。在明确设计单位后与产权单位、设计单位共同进行方案设计,过程中讲明此处铁路结构物,相应铁路标高限界等,与设计单位共同勘察现场地形地貌,依据技术标准商讨方案的可行性,力争迁改方案动迁范围小、易施工、占地青赔小、工期周期短、费用少的方案。
方案明确后,由产权方、铁路施工方共同对迁改线路进行规划报批,规划实施阶段重点工作:
(1)落实每道工序按计划完成,如材料到货、线路报停、地线检测等;
(2)不可控因素出现时启动应急预案,确保施工安全进行;
3.7 验收移交
停电导接、拆除既有线路后,现场确认不再影响铁路施工、运营,与产权单位书面确认电力线路迁改完毕、验收合格、移交产权单位。
4、值得总结的若干经验
(1) 与设计院要建立良好的合作关系,获得技术、价格指导等方面的支持;(2) 现场存在变更时要及时与业主、设计、监理、产权单位进行现场确认,并形成签字确认的书面文件;
(3)高等级线路迁改要提前策划,快速迁改;
(4)高等级线路迁改技术方案需要慎重审核,避免出现由于迁改后达不到技术要求,产生二次迁改或因方案过大导致第三方审价时达不到预期;
5)迁改后及时完成竣工资料、移交产权单位,并经相关单位签字确认;
5、 结束语
高等级线路迁改是三电迁改中的重点工程,难度大、成本高、时间长、影响范围广、停电困难是其主要特点,研究其组织管理模式和实施过程、成本管理等对铁路施工顺利推进有着重大的作用。过程中要善于总结,做好长远规划,根据现场实际情况及时调整。
