光伏雨季施工的挑战与应对策略
贺安特
云南能源职业技术学院 云南省 655001
一、引言
在全球推动可持续能源发展的背景下,光伏发电因清洁、可再生优势地位凸显,项目数量和规模迅猛增长。但建设中,天气影响不容忽视,雨季施工挑战严峻。雨水使施工现场环境恶劣,增加安全风险,影响工程质量和进度。因此,研究光伏雨季施工问题并制定应对措施,对项目推进、质量安全保障及成本降低意义重大。
二、光伏雨季施工存在的问题
2.1 施工安全风险高
雨季雨水冲刷导致土壤含水量增加、土质变软、承载能力下降,施工现场易泥泞、积水,增加施工人员滑倒、摔伤风险,还可能使施工设备陷泥,引发倾覆等事故。雨天雷电活动频繁,起重机、光伏支架等高耸设备易遭雷击,损坏设备且危及人员安全。潮湿环境降低电气设备绝缘性能,线路老化破损处易漏电,威胁施工人员生命。

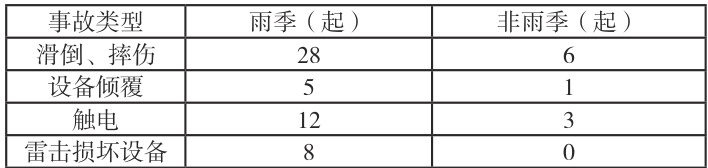

表 1 某地区光伏项目雨季与非雨季施工安全事故类型及数量对比

2.2 工程质量难以保证
雨水浸泡改变土壤物理力学性质,降低地基土强度、增大压缩性,基础施工若不采取有效措施,可能出现下沉、开裂,影响电站稳定性。浇筑混凝土时遇降雨,雨水冲刷会导致水泥浆流失、配合比改变,降低强度和耐久性,还可能引发钢筋锈蚀,缩短结构寿命[1]。光伏组件长时间淋雨,雨水可能渗入内部造成短路、电池片损坏,影响发电效率和寿命,潮湿环境也会影响安装精度和连接可靠性。
表2 不同降雨强度下混凝土强度损失比例表

2.3 施工进度受阻

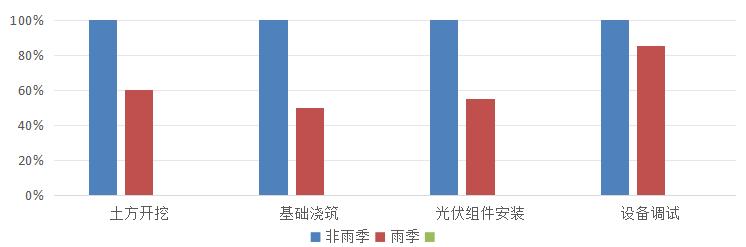

频繁降雨使土方开挖、基础浇筑、光伏组件安装等室外施工无法正常进行,雨停后需等待场地干燥,浪费时间导致进度滞后。为应对雨季问题需额外投入人力、物力和时间,也会影响进度。进度延误还可能增加管理成本、延误并网时间,带来经济损失。

三、光伏雨季施工应对措
3.1 施工安全保障措施
施工前,了解当地气象资料,与气象部门联系获取准确预报,合理规划进度,避免恶劣天气室外作业,制定安全应急预案。施工现场设置完善排水系统,定期检查清理,易积水区域设警示标识[2]。为施工人员配备防护用品,进行安全培训,定期组织演练,提高应急和自我保护能力。全面检查维护电气设备,设防雨罩,规范线路敷设,安装并测试漏电保护器。高耸设备安装避雷装置并定期检测,雷电天气停止高处作业,人员撤离至安全区域。

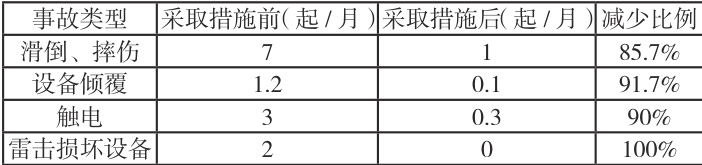

表3 某项目雨季施工安全事故减少情况表

3.2 工程质量保障措施
基础施工前勘察地质,据地质和雨季特点制定方案,软弱地基采用换填等方法处理,施工中加强排水。混凝土浇筑前关注预报,选无雨天气施工,遇降雨采取防雨措施,调整水灰比,加强振捣和养护。光伏组件安装前严格检查,安装中采取防雨措施,完成后密封处理,检查安装质量。妥善存放原材料和构配件,设专门仓库,易受潮材料垫高覆盖,定期检查[3]。

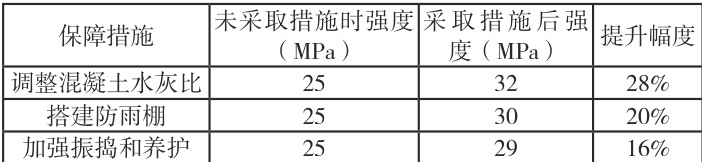

表4 不同工程质量保障措施实施后混凝土强度提升情况

3.3 施工进度保障措施
根据雨季特点和气象资料调整施工计划,雨季前优先安排受影响小的项目,雨季安排可雨天进行的任务,增加人力设备投入。施工现场设防雨棚,配备排水设备,为雨天室外施工提供条件。建立高效协调机制,加强部门沟通协作,及时解决问题,定期召开会议跟踪分析进度,调整计划[4]。

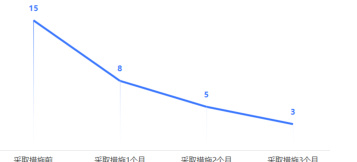

图2 某项目施工进度延误天数变化
四、案例分析
4.1 项目概况
某 500MW 大型地面光伏电站项目位于我国南方,项目实施期间雨季长、降雨量大,施工需经历雨季。
4.2 雨季施工面临的问题
雨季初期,因对雨季估计不足,施工现场积水严重,设备陷泥,进度受阻,发生多起人员滑倒摔伤事故,部分基础下沉,光伏组件安装受雨水影响出现质量问题。

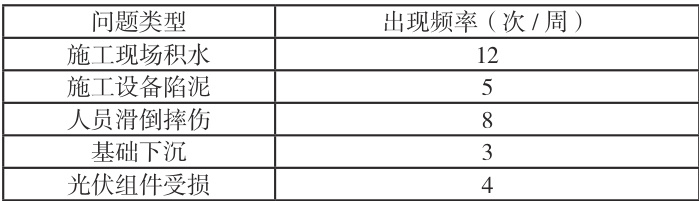

表5 项目雨季施工初期各问题出现频率统计

4.3 采取的应对措施
加强与气象部门沟通,调整施工计划;加大排水设施投入;为施工人员配备防护用品并培训;优化基础施工方案,加强质量控制;搭建防雨棚。
4.4 实施效果
安全状况改善,无重大事故;工程质量有保障,问题及时解决;进度得到控制,项目按时完工并网发电。

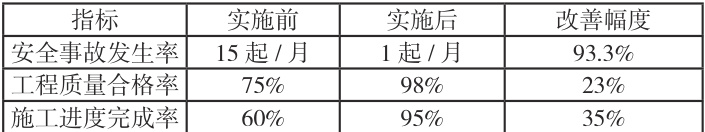

表6 项目应对措施实施前后各项指标对比

五、结论
光伏雨季施工在安全、质量、进度方面问题严峻,雨季安全事故多、混凝土强度受降雨影响大、施工效率低。但通过科学措施,安全事故减少、混凝土强度提升、进度延误降低。施工安全上,借气象信息、排水系统等降低风险;工程质量上,优化基础施工等保障质量;施工进度上,调整计划等减少影响。实际案例表明,认识特点、制定策略并执行,可克服雨季影响,实现项目安全、高质量、按时完工,为光伏产业发展奠定基础。
参考文献:
[1] 刘军 , 周浩 , 区光烽 , 等 . 自然浸泡对水泥基材料渗透性能的影响及作用机理 [J]. 中南大学学报 ( 自然科学版 ),2015,46(12):4664-4670.
[2] 李先重 , 冯正强 , 李亚东 . 隧道工程中的安保及重难点施工技术分析 [J]. 交通节能与环保 ,2023,19(S1):61-66.
[3] 赵明哲 . 地面光伏电站土建工程施工技术要点 [J]. 中国住宅设施 ,2025,(06):157-159.
[4] 孙绪法 . 孝昌光伏集成变电站项目进度风险识别与控制[D]. 清华大学 ,2017.
作者简介:贺安特(1994.8),男,汉族 ,籍贯:湖南邵阳人,云南能源职业技术学院,助教,硕士学位,专业:结构工程,研究方向:地震疏散、增材制造等
基金项目:项目名称:建筑增材制造拓扑优化方法研究,项目类别:云南能源职业技术学院校级项目理工农医类,项目编号:2025LG03
