冷链物流集散中心高支模楼面浇筑工序进度管理分析
任飞
上海美信联合建设发展有限公司;福建省福州市马尾区
上海美信联合建设发展有限公司
前言:在冷链物流行业加速发展的背景下,冷链物流集散中心建设备受关注,面临的进度压力逐渐增加。冷链物流集散中心高支模楼面浇筑工序进度的管理,不仅可以确保高支模楼面浇筑作业进度目标达成,而且可以为冷链物流集散中心项目现场施工管理难点的突破提供参考。但是,当前尚无关于冷链物流集散中心高支模楼面浇筑工序进度管理的具体参考资料与标准规范。为给高支模楼面浇筑工序进度管理提供参考,本文提出根据冷链物流集散中心项目施工要求针对性解决施工难点的论点。
本文先简单介绍工程要求,再逐一分析工程施工进度目标达成难点与管理对策。
1 冷链物流集散中心高支模楼面浇筑工序施工要求
科乐通冷链物流集散中心二期位于福建省福州市马尾区,用地包括东、西两个地块,地块中间为规划路。地块北侧为规划 5 号路,东侧道路为江滨路,南侧为华昆赛车路,西侧为 104 国道。工程施工内容主要包括 B-1 库、B-2 库、B-3库、B-4 综合楼、B-5 设备用房、B-6 主门卫、B-7 次门卫、B-8 公厕等,涉及地上一层、地上二层、地上五层单体仓库建筑与双层库建筑、综合楼建筑、设备用房、门卫建筑等。建筑高度见表1。

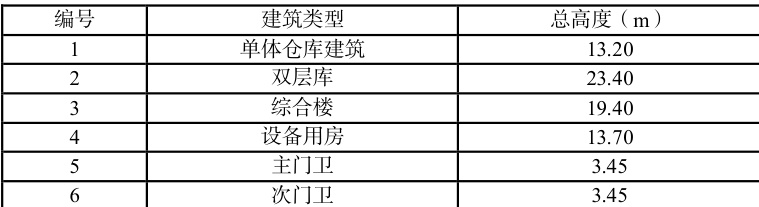

表1 科乐通冷链物流集散中心二期建筑高度

由表 1 可知,科乐通冷链物流集散中心二期建筑最大高度为 23.40m ,对建筑模板支设与楼面浇筑提出较大挑战。建筑高支模楼面浇筑工序施工要求为:按期完成浇筑作业,尽可能提前完成;通过质量验收;无重伤、死亡事故等。
2 冷链物流集散中心高支模楼面浇筑工序进度目标达成难点
在科乐通冷链物流集散中心二期高支模楼面浇筑工序中,复杂原材料、多种多样的高支模浇筑风险、恶劣浇筑环境,均会影响浇筑工序进度目标的达成。
2.1 原材料复杂
科乐通冷链物流集散中心二期高支模楼面浇筑用原材料类型较多,标准不一,控制难度较大。原材料质量和配比对高支模楼面浇筑进度具有重大影响。比如,水泥实际活性不足导致出场强度未达到设计要求,或者储存条件差导致结块,会直接延长混凝土养护时间,造成工期延误。再如,骨料级配不良会直接增加混凝土收缩裂缝风险,形成软弱区,增加裂缝处理工序,干扰高支模楼面浇筑进度目标实现。
2.2 高支模浇筑风险多
科乐通冷链物流集散中心二期高支模楼面浇筑施工时期处于高温时期,高温环境会加速模板材料老化,导致模板承载能力下降,伴随高支模失稳弯曲、水平位移过大引发局部坍塌或整体坍塌问题,迫使施工进度中断。同时,高温环境下,高支模楼面浇筑混凝土水分加速蒸发,易引发混凝土强度下降、塑性干裂等质量问题,迫使施工进度放缓,影响高支模楼面浇筑工序进度目标的顺利达成。
2.3 浇筑环境恶劣
科乐通冷链物流集散中心二期高支模楼面浇筑施工场地为亚热带海洋性季风气候,温暖湿润,雨量充沛,年平均降雨量达 900mm~2100mm 高支模楼面浇筑施工时期为雨季,遇最大降雨量 439.7mm ,导致场地泥泞不堪,不仅影响材料运输、机械设备操作,而且增加灌注桩机械移位风险,进而制约高支模楼面浇筑施工进度。
3 冷链物流集散中心高支模楼面浇筑工序进度管理对策
科乐通冷链物流集散中心二期高支模楼面浇筑工序进度管理重点是加强原材料管控,特别是高支模楼面浇筑混凝土原材料控制,同时精选高支模浇筑施工时段,组织人员在下雨天铺道渣及钢板,确保施工进度目标顺利达成。
3.1 加强高支模楼面浇筑混凝土原材料控制
高支模楼面浇筑混凝土原材料控制是科乐通冷链物流集散中心二期高支模楼面浇筑工序进度管理的首要环节。在原材料控制前,应了解冷链物流集散中心高支模楼面浇筑用原材料要求,包括水泥、骨料、水、外加剂等。
1)冷链物流集散中心高支模楼面浇筑用水泥选择普通硅酸盐水泥,确保具有出厂合格证与复试报告。在水泥原材料进入现场后,首先进行直观检查,包括水泥出厂日期(3 个月内)、水泥检验报告中物理性能指标(合格)、出厂重量、品名、强度标注等[1]。在目视直观检查确定水泥出厂日期达标、检验性能合格、出厂重量规范、品名与强度标注符合要求后,分批次取样,送往现场实验室,由专人进行水泥凝结时间、胶砂强度、标准稠度用水量、细度、安定性等指标检测,一般同一批号的水泥每 200t 随机取 20 个样,每次取样 12kg 以上,确保实验室检测结果的代表性[2]。
2)冷链物流集散中心高支模楼面浇筑用骨料包括粗骨料、细骨料。粗骨料选择粒径 31.5mm 以下的碎石,含泥量 ⩽1%~2% ;细骨料选择中砂,含泥量≤5% ,且具有复试报告。工程用碎石料应固定厂家,确保色泽一致、规格相符、针片状较少、棱角性良好且级配稳定,并分档控制碎石压碎值、密度、级配、含泥量与吸水率,一般包括 0~5mm 碎石、 5~10mm 碎石、 10mm~20mm 碎石、20mm~30mm 碎石几个档次。进场后,根据碎石产地、规格,分别堆放,避免混杂影响碎石使用[3]。同时,对于工程用中砂,严格根据材料要求,进行分类入场、堆放、标记,并按照规定程序进行检查,在直观检查确定中砂外观无杂草、杂物的情况下,从料源位置取样检测,确定中砂细度模数、含泥量均达标[4]。现场保管期间,硬化地面,加棚加盖,外部覆盖篷布,并及时清理抛洒残料,避免造成污染。
3)冷链物流集散中心高支模楼面浇筑用水选择自来水。自来水应洁净无有害物质,尽可能选择饮用水。若使用非饮用水,现场进行水质检验。
4)冷链物流集散中心高支模楼面浇筑用外加剂应具有出厂合格证与复试报告。同时,为充分发挥外加剂加速凝固、提升混凝土早期强度、改善混凝土流动性与可泵性的优势,优选减水剂作为外加剂,提高高支模楼面混凝土浇筑效率,确保进度目标顺利达成[5]。
3.2 精选高支模浇筑施工时段
根据高温条件对科乐通冷链物流集散中心二期高支模楼面混凝土浇筑造成的影响,调整浇筑时段,从每天下午开始浇筑,通宵施工,第二天天亮完成楼面板块浇筑。
1)在通宵施工前,对全部作业人员进行高支模楼面混凝土浇筑施工技术培训,并通过进场安全教育与考核,筛除具有高血压、夜盲症、心脏病、癫痫病、醉酒、生病或其他有碍夜间施工作业的人员,确保全部通宵作业人员均能胜任高支模楼面混凝土浇筑工作。同时,要求全部通宵作业人员按照工程要求穿戴个人防护用品,组织人员在下午下班前完成通宵施工的准备工作。在通宵施工前30min ,由专门的现场安全员完成高支模楼面混凝土浇筑区域的安全巡检,涉及照明、浇筑机械、通讯等,确保现场条件满足通宵施工要求。
2)在通宵施工时,由施工班组清点人数,确保高支模楼面混凝土浇筑区域全部参与通宵施工人员到齐,次日天亮再次清点人数。对于安排通宵施工的人员,日间应避免再次安排作业,为通宵施工人员提供充足的休息时间,避免疲劳作业。
预先设置地坪桩加双层双向钢筋结构的地坪,可以在规避地面起砂问题的同时降低机械移位风险。在高支模楼面混凝土浇筑机械行进过程中,地坪平整度对浇筑进度具有直接的影响。鉴于常规地坪桩加双层双向钢筋结构施工无法应用大型找平设备,极大影响施工进度,本次创新应用现场角钢废料、固定螺杆、支撑螺母等,制作标高控制组件,并借助水准仪配合调节支撑螺母灵活控制标高,在满足高支模楼面混凝土浇筑机械快速平稳行进要求的同时减少地坪施工成本,保证施工总体效益。
结束语
本研究结果说明了冷链物流集散中心高支模楼面浇筑工序的施工要求,得出了冷链物流集散中心高支模楼面浇筑工序进度目标达成难点,探明了原材料控制、施工时段选择等在冷链物流集散中心高支模楼面浇筑工序进度管理中的应用价值,解决了下雨天冷链物流集散中心高支模楼面浇筑施工滞后难题,确保工程顺利达到预期进步目标。对象明确,观点新颖,现实推广空间较为广阔。同时,本文对前人有关高支模楼面浇筑施工原材料控制要点做了验证,结合工程需求进行细化。但是,本次研究仍然存在不完善之处,尚未解决高支模楼面浇筑进度隐蔽风险问题,后期将进一步补充。
参考文献:
[1]高建华,汪宝隆.高强度水泥混凝土施工技术在建筑工程中的应用[J].中国水泥,2025,(03):93-95.
[2]李引胜,寇琦,陈晓斌,等.超高层建筑大体积混凝土施工技术[J].建筑安全,2022,(03):34-38.
[3]谢林苗,廖成杰,吴金灶,等.碎石透水水泥混凝土抗压强度与透水系数关系试验研究[J].价值工程,2024,(36):113-116.
