建筑工程项目混凝土施工技术研究

作者

赵秀峰

河北诚帆人力资源服务有限公司,河北 石家庄 050000

在当代建筑工程施工期间,混凝土材料的应用变得越发广泛,混凝土材料与其他的建筑材料相比,在性能、成本等方面的优势更加明显。在巨鹿县民政静和养老院项目工程建设期间,施工方针对混凝土工程项目的结构深入进行研究以及分析,并且提出了相应的质量以及文明、安全施工等方面的目标。本文通过研究分析巨鹿县民政静和养老院项目的混凝土工程施工技术要点,为同类工程项目中的混凝土工程施工建设提供借鉴以及参考。

1 工程概况

巨鹿县民政静和养老院项目由巨鹿县民政局建设,位于巨鹿县定魏线东部 1 千米、杨官线以北原皮革厂位置。养老中心的服务建设面积为 15050 ㎡,康复中心、医疗保健中心、健身娱乐中心、综合服务中心的面积分别为 360 ㎡、240 ㎡、150 ㎡和 200 ㎡。该工程项目的累计建设面积为16000 ㎡,工程设计床位为360 张,是以框架剪力墙结构为主,并且使用了隔震技术,该工程的使用年限为50 年

2 工程建设目标

在本次工程施工建设期间,分项、分部以及单位工程的一次验收合格率需要达到 100% ,不得出现工程质量问题带来的工程使用功能降低等问题,同时不得出现一般及以上的工程质量事故,这便是本次工程建设的质量目标。

施工方提出在全生命周期内不得出现因公死亡、重伤以及机械、中毒、火灾等安全事件,年轻伤频率控制在 0.3‰ 以内,也是本次工程建设的伤亡以及事故控制目标。

同时,在工程建设的全生命周期内,施工方也针对扬尘、污水排放、废弃物管理、室内环境等多个方面提出了相应的控制目标。现场需要做到目视不存在扬尘现象。运输主要道路硬化率需要达到 100% ,生活污水必须满足国家以及地方政府要求之后方可排放。废弃物需要分类进行管理以及处置,有毒、有害的物体回收率需要达到 100% 。在室内环境控制工作中,从施工到装饰装修阶段,需要针对不同材料中的有害物质以及放射性物质含量进行控制。

3 混凝土工程的施工要点分析

3.1 混凝土材料的搅拌及其运输

在该工程混凝土工程施工正式开始前,需要相关单位合理确定混凝土的设计强度,具体的公式如下

f 0 ≥ f k+1.645α(1)

公式中 fcu.0 代表了混凝土材料配置之后的强度, fcu.k 则是代表了设计期间立方体的抗压强度标准,阿尔法则是代表了混凝土强度的标准差数值。施工单位在确定本次工程的混凝土材料强度数值之后,因为所用混凝土材料数量较多,选择使用公开招标方法,针对投标混凝土生产单位,就其生产规模、技术实力、质量保障能力、产品报价等方面进行审核,最终选择在经济性以及产品质量方面都具备明显优势的企业,作为本次工程混凝土材料的供应商 。在此之后,双方需要签订工程的施工合同,针对材料的价格、施工材料的供应进度等给出明确的要求,保障供应商能够根据工程建设的施工进度,及时提供混凝土材料,避免出现工程线上混凝土材料浇筑中断现象,降低冷缝问题的发生概率。在混凝土搅拌生产期间,则需要由生产单位合理控制材料的坍落度、配合比以及水灰比,确保混凝土材料的质量能够满足工程建设的具体要求。

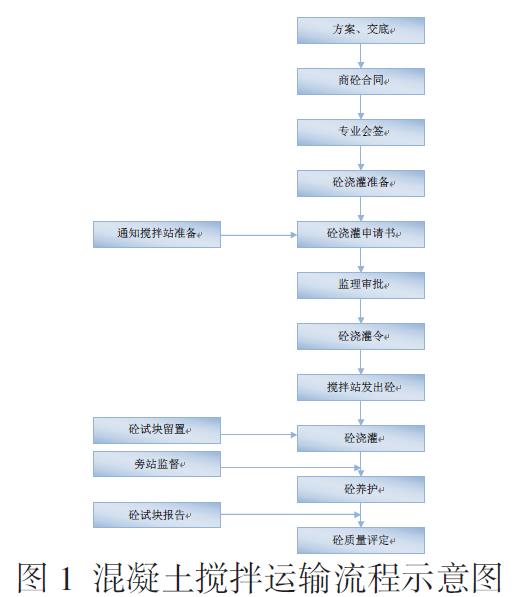

在混凝土材料运输期间,需要由施工单位根据施工要求及其距离,科学配置。搅拌运输车的型号及数量,并且要尽可能压缩混凝土材料运输以及等待所用的时间,避免混凝土材料坍落度出现较大的损失,而具体工程施工流程如图1 所示。

3.2 混凝土浇筑

在工程建设期间,混凝土浇筑施工以泵送混凝土工艺为核心,工程中的个别墙角以及柱头部位需要利用塔吊和料斗完成混凝土材料的辅助入模工作。在开展混凝土浇筑工作前,需要由施工人员针对工程建设所用的混凝土输送泵、泵管、卡具、串筒等相关设备提前准备,并就其性能进行检测,综合考虑故障事件出现时的修理时间,选择在工程现场配备备用的振动器以及泵等设备。在进行混凝土浇筑工作时,水电照明不得出现中断现象,同时要求施工人员针对不同施工部位的模板、钢筋、预埋管、预埋件等进行检查,完成隐蔽工程的验收以及记录工作。此外,需要完成机电等其他施工专业的会签手续。施工单位提前一天将混凝土浇筑申请单提交给混凝土搅拌生产站,并且要由工长针对申请单的内容仔细进行填写,并由项目技术负责人进行审核以及签字确认[2]。

在进行墙体混凝土浇筑施工前,需要在其底部浇筑 3~5cm 厚度的水泥砂浆,并且水泥砂浆的成分与墙体混凝土成分完全保持一致,利用铁锹工具进行入模,不得出现直接灌入模内的现象。在混凝土墙浇筑工作结束之后需要针对上口甩出的钢筋材料进行整理,并且利用木抹子将墙上表面混凝土进行抹平,需要以标高线作为基础。

施工方在柱工程混凝土施工期间,优先针对构造柱的工程总量进行计算,具体的公式为:

V=H×(A×B+0.03×b×n)(1)

公式中的V 代表构造柱混凝土施工总量,H 代表了构造柱的高度,A 和 B 则分别代表了构造柱截面的长度以及宽度,b 代表了构造柱和砖墙要差宽度 1/2 的数值,n 则是代表了马牙差边数。在确定构造柱的施工总量之后,施工人员需要将 5cm 厚度的水泥砂浆在柱根部位进行铺设,并且其施工成分与混凝土材料完全一致。在此之后,以施工方案要求为基础,完成混凝土材料的分层浇筑工作,且单层浇筑厚度不得超过50cm。在混凝土柱高度小于 3m 的状况下,可以从其底部出发,直接开展材料的浇筑工作。在柱高度超过 3m 的状况下则需要完成模板的侧面开门工作,以此落实溜槽安装、混凝土材料的分层浇筑工作。在柱部分的混凝土浇筑施工期间,其高度要基本与楼板保持一致。施工人员需要通过安装双层钢丝网进行柱、梁的分界,保证二者区域的混凝土施工强度能够不断提升 [3]。在核心区域的混凝土浇筑结束之后,方可落实两端的混凝土浇筑工作,并且要在浇筑工作结束后及时整理伸出钢筋。

在楼板混凝土浇筑施工期间,也是以材料泵送施工方法为主,混凝土材料的初凝时间介于 3 ~ 4 小时的范围内,混凝土材料的坍落度则需要控制在 16 ~ 18cm 的范围内。梁内、楼板的混凝土振捣工具分别为插入式振捣器、平板振捣器,在完成混凝土浇筑、振捣工作之后,需要按照已有的标高利大杠进行刮平处理。在混凝土材料处理之前,使用木抹子进行搓平处理,此后针对混凝土梁板的平整度使用水平尺对其进行检查,以便满足相关标准的要求。在混凝土表面收水后,同样需要利用木抹子多次进行抹压保障收缩裂缝能够逐渐闭合,同时需要覆盖一层黑塑料布,在 12 小时之后开展洒水养护工作。梁板的混凝土是以分段浇筑作为主要方法,并且梁板混凝土的接槎留置位置通常位于楼板块中2/3 的位置,同时要利用钢板网进行封堵,而在混凝土材料终凝之后需要开展凿毛处理[4]。

在楼梯混凝土浇筑施工期间,遵循自下而上的浇筑顺序,优先针对底板混凝土进行振实,而在其达到踏步位置的状况下,需要与踏步混凝土共同进行浇筑以及振捣,随后逐渐向上进行混凝土材料的浇筑工作,同步使用木抹子进行抹平处理。

同时,在混凝土浇筑生产过程中,也涉及混凝土试块留置的问题,需要在工程的浇筑地点随机进行取样,每搅拌100 盘前不超过 100m3 的同配合比数值的混凝土取样频率不得少于一次,每一层的现浇楼层同配合比数值的混凝土取样也需要超过一次而同一单位工程每个验收项目中的同一种配合比数值的混凝土材料取样同样不得少于一次。

3.3 混凝土振捣要点

在工程施工期间,使用插入式振捣棒完成混凝土材料振捣工作,如果出现了梁重叠部分钢筋分布较为密集,振捣棒无法有效插入的情况下,可以将其更换为 HZ6x-30 型号的振捣棒,同时要利用振捣棒在模板外侧进行模板的振捣工作。在进行混凝土材料的振捣工作期间,振捣棒插点需要保持均匀排列格局,严格按照已有的浇筑顺序进行移动,不得出现材料振捣的问题。每次浇筑的移动位置不得超过振捣棒施工作用半径的 1.5 倍,振捣棒的作用半径通常为 300mm ,这也代表振捣棒插入点之间的距离不得超过 450mm 。振捣棒需要进入下层混凝土 5cm 以上的距离,且不得与模板直接接触,不得与工程建设期间的钢筋预埋件和预埋管道部件进行碰撞。

在利用振捣棒进行振捣操作时,施工人员需要坚持快插慢拔的施工顺序,避免混凝土材料出现分层、离析、空洞等现象。每一个振捣点的材料振捣时间要合理地进行控制,是以混凝土表面变化作为主要的标准。在混凝土材料表面呈现水平,且不再出现显著下沉现象,气泡不再出现以及表面泌出灰浆的状况下便可以结束振捣工作。因为本次工程施工期间的楼板混凝土振捣工作将平板振捣器作为主要工具,需要在每一位置上进行连续振捣,同样也是以表面出现浆液为施工停止准则。在振捣施工期间,施工人员需要保障振捣棒成排进行移动,前后位置以及每排振捣点之间需要建立平板宽度的 1/3 搭接,避免出现混凝土材料的漏振问题。

3.4 混凝土材料的养护工作

在本次混凝土工程的浇筑以及振捣工作结束之后,针对地下室的底板、顶板以及层面结构楼板需要以蓄水养护、塑料薄膜覆盖这类养护方式为主。针对地下室的外墙混凝土结构需要以管道淋水养护工作方式为主。具体如图 2、图 3 所示,本次工程建设的混凝土养护工作时长不得少于 14 天,并且在养护工作周期内,混凝土的表面需要始终保持湿润状态。在混凝土浇筑工作结束的 12 小时后需要开展养护工作,并且需要优先使用蓄水养护的方法,或者可以选择使用塑料薄膜覆盖方式,养护工作周期不得少于28 天。

图2 地下室外墙管道淋水养护

混凝土材料是经过养护之后需要做到尺寸准确、线条顺直,表面要保持平整清洁状态,色泽要基本保持一致,混凝土结构表面不得存在气泡、蜂窝、麻面、裂纹、漏筋、黑带等多种质量问题。同时,模板的接缝、对拉螺栓以及施工缝预留必须具备规律性。模板以及施工缝位置不得出现挂浆以及漏浆现象。在完成养护工作之后,需要进行实际测量,清水混凝土强度的实际测量数据控制偏差不得超过 3mm ,合格率必须达到 95% 以上。

4 混凝土工程施工建设期间的质量以及安全管理保障措施

4.1 质量保障措施

在该混凝土工程施工建设期间,其项目质量管理是以项目质量管理核心、质量保证、质量监督等作为主要的组成部分,同时要合理设置管理工作机制以及技术体系,针对不同部门的管理工作职责明确进行划分。项目经理在本次工程建设期间负有法定质量责任,在质量保障体系中,可以针对人、机、料、法、环等相关要素合理进行管控,以此提高工程建设的质量和效率,形成完善的质量保障体系 [5]。在质量监管体系中,对于质量保障体系的监督并非上下级之间的监督,而是需要针对工程建设验收期间存在的相关问题追溯其源头,针对质量保障体系进行调整以及优化。在本工程建设期间,需要管理人员严格控制进入工程现场的原材料质量,并针对原材料、半成品等相关材料进行工程现场进场的质量检测工作,以保障进入工程现场的全部材料、成品以及半成品都需要具备出厂合格证,严格遵照国家已有规定要求进行分批抽检,如果出现质量不合格现象,同一批材料不得使用。

同时,要针对工程建设期间涉及的相关检测数据进行分析,针对不合格的分部分项以及分部工程及时进行返工,如果出现了不合格分项工程尚未更改进入下道工序的问题,则需要追究班长以及组长的职责,同样需要针对工长以及项目经理进行追责,相关责任人员需要客观分析各种质量不合格问题出现的主要原因,及时进行纠正以及预防。

4.2 安全保障措施

施工期间的安全管理也是最为重要的管理工作内容,作为工程建设的总承包方需要由项目部在建立安全领导管理工作小组的前提下,保障分包单位都能够成为安全管理体系的重要组成部分,合理划分安全管理工作职责。同时,企业需要设立独立安全部,由其开展安全教育、安全防护等方面的安全管理工作,负责安全管理工作的人员数量必须符合现有规范文件的要求。在进入工程现场之后,参与工程建设的分包单位都需要与总包单位签订有关安全生产管理方面的协议书,同时要配备专职的安全人员。项目经理需要对本工程项目的生产安全负有总体责任,可以监管不同分包工程施工区域内的实际生产状况。项目经理需要做到在规定的时间内开展专项安全生产检查工作。为了提高工程建设期间的安全性,需要提供工程建设所用的安全网、安全带、漏电断路器、配电箱、开关箱等安全用具。在工程现场管理期间,需要针对交通、消防、电气、机械使用等方面的安全工作建立完善的标识,并在醒目的位置上进行安装,确保施工人员可以在建立安全意识的前提下,提高其施工操作的规范性,降低安全问题的发生概率。

5 总结

总而言之,在巨鹿县民政静和养老院项目混凝土施工建设期间,施工方在综合分析工程项目基本状况的前提下提出了总体质量、文明、安全施工方面的目标,并由施工单位分析了混凝土搅拌运输、浇筑、振捣、养护等多方面的工作要点,形成了完善的施工方案,同步提出了有关工程建设期间的质量以及安全管理措施,使得工程项目建设工作得以顺利落实,可以达成既定的工程建设质量以及安全等方面的目标。

参考文献

[1] 俞传熙 . 建筑工程中钢筋混凝土工程施工关键技术分析 [J].中国水泥 ,2024(12):110-112.

[2] 曹辉 . 装配式建筑混凝土结构工程施工技术要点分析 [J]. 中国水泥 ,2024(11):112-114.

[3] 邸天琦 . 土木工程施工中混凝土浇筑施工技术的应用 [J]. 内江科技 ,2024,45(10):19-20.

[4] 赵吉龙 . 房屋建筑混凝土工程施工技术与管理 [J]. 居业 ,2024(10):203-205.

[5] 武文婷 . 建筑工程施工中混凝土浇筑施工技术应用研究 [J].四川建材 ,2024,50(09):112-1 13+122 .

作者简介:赵秀峰(1977.05—),男,汉族,河北辛集人,市政工程管理高级工程师,项目管理本科,研究方向为土木工程。
