市政工程招投标标书审查深化与流程整改机制研究
尤丽臣
上海市闵行区招标投标中心 201199
引言
传统监管模式的矛盾

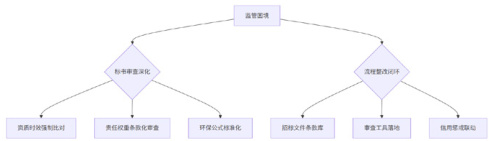

目前市政工程招投标的监管面 )资质审查漏洞。行业数据显示市政项目大多 ,无法实时验证资质状态,也没有针对有效 过期仍然施工的问题。(2)联合体的责任形式化危机。 但是对技术和质量等关键权责没有量化条款的约 将来会产生质量方面的争端。(3)环保承诺不 而真正能落实的项目却极少,对于再生率等相关标 再生率 α),承诺最后沦为“纸面环保”。
本文研究目标与路径
本文着眼于污水泵站项目中存在的监管审查盲区问题,提出一套完整的可操作性标书审查深化方法,即开发《资质—工期冲突预警表》、《联合体责任权重审查清单》等实用工具,并采用环保承诺可验证审查措施,如强制规定再生率 a= 破碎量 / 拆除总量 ×100% ;形成流程整改闭环方案,通过标准化条款库(增加责任权重字段和监测设备坐标标注)、建立标后再生率 α 信用惩戒规则(如当 α<90% 时触发投标资格熔断机制),实现从前端到后端共同完成监管流程。

研究路径
市政工程监管实务研究标书审查工具研究
目前审查制度存在以 关 时效验证盲区。省级监管平台需要人工上传PDF 核验资质信息, 期证照虚假;以浦江项目的公路资质 D231544345 为 预警。(2)数据孤岛效应。社保系统、税务数据与 性核验需跨部门手动调取。上海成寿宣称“横河路项目” 。未将资质失效情形与保证金冻结、合同熔断等智能联动,例如在资 自动冻结付款事项等
联合体责任审查研究
联合体管理陷入“形式审查陷阱”,核心矛盾在于:
(1)责任悬浮化:多数联合体协议仅约定费用分摊,未建立责任权重字段(如设计院 100% 技术责任、施工方85% 质量责任)。
(2)追溯依据缺失:设计院签章哈希值未要求存证,混凝土试块检测报告未纳入周度审查要求(浦江项目协议未约定质量负责人15% 连带责任)。

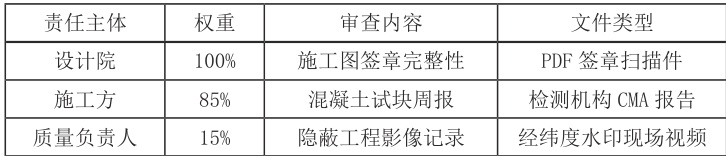

(3)审查工具空白:缺乏《联合体责任权重审查清单》验证权责匹配性,导致“设计- 施工”责任链断裂。突破路径:开发责任权重矩阵工具(表2-1),明确签章文件类型与审查频率:
联合体责任审查矩阵环保承诺可验证性研究

环保措施审查面临的三重断裂根源在 审查标准系统性缺失:计量规则虚置(典型如浦江项目未明确定义再生率参数 a= 破碎量 / 拆除总 ×100%) 具失位 (破碎机电流传感器部署率不足,导致再生率统计被迫依赖人工估算)、以及审查依据 洞(技术标评审未强制要求标注关键设备坐标,如施工平面图中破碎机位置缺失)。
审查- 流程双轮驱动框架

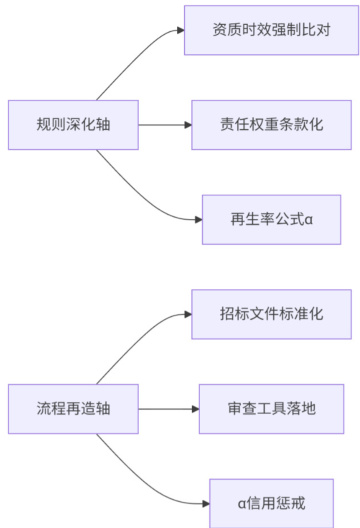

基于上述研究,提出“规则深化- 流程再造”融合模型,如图 2-1 :

“规则深化- 流程再造”融合模型污水泵站项目监管困境的实证分析项目概况
浦江镇汇驰路污水泵站新建工程(报建编号:2302MH0140)作为上海市重点项目之一,合同工期明确为365 日历天(即 2024 年 4 月 1 日至 2025 年 4 月 1 日),中标单位上海成寿建设发展有限公司于其投标文件中承诺建筑废弃混凝土高再生利用,并同意质量违约金按合同价 3% 计取。但是在对该工程关键指标和投标方承诺内容做进一步挖掘后发现了一些需高度关注的审查风险点:公路施工资质证书(编号D231544345)有效期至2024 年12 月31 日,施工有92 天工期空档风险(且评标过程中并没有报警);高峰期内有34 人工人、93 台机具,人机比严重失调,在技术标的合理性审查中并未引起质疑。这些是工程项目静态审查模式所不能避免的动态工程风险失察表现。
标书审查盲区 资质核验的双重漏洞
审查对于资质有效性只做形式上核实, 只是确认了公路资质证书(D231544345)“静态完整性”而已,并没有建立工期和资质有效期之间实施 对的规则,造成 92 天的空窗期被遗漏,而且由于缺少实质性的审查流程支撑,业绩真实性核验流 横河路项目”(合同金额 1032.69 万元)自述完工情况,既无竣工验收证明材料,也未进行完税记录的校验,直接导致资质的有效性链条中断。
联合体责任的形式化审查
联合体协议条款审查失效也较为典型。原文约定的“联合体成员按分工承担责任”,既没有把设计院 100%技术责任、施工单位85% 质量责任等这些核心内容进行量化,也没有明确说质量负责人的15% 连带责任等内容,是一种悬浮化的描述。到了施工阶段,因为合同中没有责任分配矩阵,一旦混凝土试块强度检测出现不合格现象,那么在实际执行过程中会出现质量纠纷,到底是谁的问题不清楚,主要是因为缺失了对权责边界的量化审查标准。
流程执行断点 环保承诺审查断裂
招标文件第九节虽声称实现“建筑废弃混凝土高再生利用”,但技术标存在三重审查断点:其一,再生率指标 α 未明确定义计量公式(应要求再生率 a= 破碎量/ 拆除总量 ×100%) ),导致承诺沦为定性口号;其二,未强制要求破碎机(刀盘式泥水平衡顶管掘进机)加装电流传感器,致使再生数据采集依赖人工估算,而物联监测技术可行性已被行业实践验证;其三,施工平面图未标注破碎设备坐标,审查环节亦未对此空间定位缺失提出整改要求。
惩戒机制的脱钩
尽管投标函附录约定合同价3% 的质量违约金,但条款设计存在根本缺陷:违约金未与再生率 α 阈值绑定(如 α < 90% 持续 3 日触发自动扣款),亦未建立环保数据与信用评价的联动接口。这种惩戒机制与环保承诺的脱钩,使得标后监管陷入“有惩无据”的执行疲态。
监管失效根源

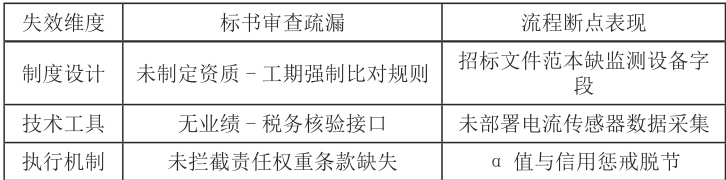

监管失效根源在于审查规则与流程要求的双重缺位,具体如表3-1。
监管失效根源

监管效能强化双路径资质审查工具化突破与技术支撑体系
为解决资质时效冲突与业绩真 穿透式核验机制。通过开发《资质 - 工期冲突预警表》,直连省级 空窗期≥ 30 天(如浦江项目公路资质 D231544345 存 失效前 30 天触发熔断程序(如2024 年 12 月 1 日冻 直连金税系统验证历史项目完税匹配性(如“ 致),并调用“一网通办”API 实时核验项目负责人社保单位一 绝资质造假风险。 径推动监管从事后纠错转向前置拦截。
责任规则深化与制度强制约束
针对联合体责任悬浮化痼疾,建立权责穿透式审查模型。 制定《联合体责任权重审查清单》,强制协议明确定量字段:设计院承担 100% 85% 质量责任(需提交 CMA 认证混凝土试块周报)、质量负责 影像)。审查环节对缺失权重字段的标书直接否决,并通过 试块强度不达标时,系统按责任权重自动冻结进度款(如施工方 85% 责任 工程款)。此机制要求将责任权重矩阵写入市政工程招标文件范本,实现权责约定从形式条款升级为可追溯执行标准。
环保承诺验证的闭环执行
构建“公式绑定- 物联监测- 信用惩戒”三位一体闭环。招标文件强制要求技术标明确定义再生率公式:∣a⟩= 刀盘式泥水平衡顶管掘进机破碎量 / 拆除总量 × 100%
未明确定义的标书视为重大偏差。施工总平面图需标注关键设备坐标,并通过电流传感器(误差≤ ±2%)实时采集破碎量,数据加密上传监管平台。建立 α 值信用响应规则:当 α<90% 持续 3 日,自动划扣 3% 合同款并扣减10 信用分。此机制将物联监测可行性转化为标准化审查规则,推动再生率达标率有质的提升。

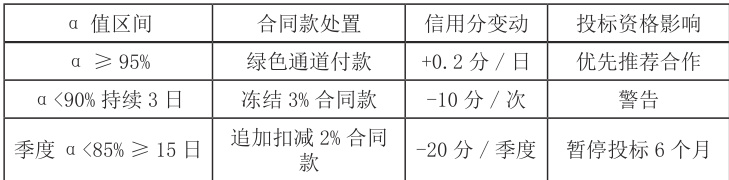

环保信用惩戒联动规则

结论
通过浦江污水泵站项目的具体案例研究可以发现,市政工程招投标监督管理效能提升的关键是标书审查工具化和流程闭环的突破。在审查深化上,创立《资质 - 工期冲突预警表》,实现资质核验从被动纠错转向主动熔断(检测空窗期≥ 30 天自动冻结 10% 合同款);开发《联合体责任权重审查清单》,推动责任约定从文本承诺升级为条款穿透;强制再生率公式 的标准化定义,结合物联监测技术可行性,使环保履约从定性描述转化为物联验证。在流程重构层面,建立再生率信用积分规则(α<90%持续3日触发扣减10信用分+冻结3%合同款)与投标资格熔断机制(季度 α<85% 超 15 日暂停投标 6 个月),形成“审查 - 履约 - 惩戒”闭环。建议将审查工具纳入电子招投标实施办法附件,为全国市政工程监管提供从风险拦截到信用联动的标准化范式。
参考文献:
[1]
. 基于因子分析的市政工程招投标影响因素 [J]. 河北建筑工程学院学报 ,2024,42(04):223-229.
[2] 高雅 . 信息化技术在市政工程勘察设计及招投标中的应用研究 [J]. 建材发展导向 ,2023,21(24):111-
113.
[3] 广西推进房建市政工程招投标电子化 [J]. 建筑技术开发 ,2022,49(14):118.
[4] 周倩 . 市政道路工程招投标中存在的问题及对策 [J]. 工程技术研究 ,2022,7(04):142-144.
[5] 万娜 . 南昌市市政工程招投标信息管理系统的研究解析 [J]. 信息与电脑 ( 理论版 ),2019,31(22):3-5.
[6] 许平娜 . 市政工程招投标工作中的问题及解决对策 [J]. 中国新技术新产品 ,2016,(17):162-163.
[7] 福建市政工程招投标引入“信用标”[J]. 建筑 ,2016,(09):39.
