中型制造工厂基础建设管理的创新与实践研究
王波亚
襄阳航泰动力机器厂
1. 引言:战略转型背景下的管理重构需求
1.1 政策驱动与行业变革
2023 年《政府工作报告》明确提出 "推动制造业高端化、智能化、绿色化发展",同年国资委印发《关于加快推进国有企业数字化转型工作的通知》,要求基建项目 2025 年前全面实现智能建造覆盖率 100%【国资发〔2023〕17 号】。从中型制造业基建的行业特征看:
规模特征:近五年单体项目平均投资额从 12 亿元增长至 21 亿元,年均增速 12.7%(国家统计局,2024)
技术特征:智能设备投资占比从 8% 提升至 22%,倒逼基建与生产系统的深度融合
监管特征:生态环境部 2024 年新规要求工业项目全生命周期碳核算精度达 95% 以上
1.2 现实困境的多维剖析
通过对 32 家中型制造工厂基建项目的调研(2022-2024),发现六大核心痛点:
规划设计:功能布局迭代周期长(平均 8 年),需求变更率达 37%
施工管理:现场协调效率低(周均会议3.2 次)
,信息传递延迟超 2 小时
安全管控:隐患整改闭环率 78%,违规行为漏检率 23%
运维管理:设备故障响应时间 4.8 小时,预测性维护覆盖率不足 10%
可持续性:单位面积碳排放量 1.2t/㎡,可再生能源利用率<5%
深层矛盾根源在于:
管理逻辑滞后:仍以 "成本 - 进度 - 质量" 老三要素为核心,缺乏对数据要素和生态价值的考量
技术应用碎片化:BIM、物联网等技术未形成系统合力,数据孤岛率达 68%(麦肯锡,2024)
组织协同壁垒:设计 - 施工 - 运营主体间信息不对称度达 41%,变更签证平均处理周期 14 天
2. 理论框架:三维协同创新体系的构建
2.1 "战略 - 技术 - 组织" 三维模型架构
战略层创新:
目标重构:从 "交付物理空间" 转向 "构建价值生态",新增碳资产收益、数据资产增值等指标
规划方法:引入情景规划(Scenario Planning),针对产业升级需求设置 3 种建设预案(基准 / 激进 / 保守)
评价体系:建立包含 ROIC(资本回报率)、GRI(全球报告倡议组织)标准、技术就绪度(TRL)的三维评估矩阵
技术层创新:

组织层创新:
管理架构:推行 "项目经理负责制 + 技术委员会" 双轨制,技术决策权重提升至 40%
协同机制:建立 "周度数字例会 + 季度虚拟评审" 制度,通过数字孪生模型实现跨地域实时协同
激励体系:设置 "数字化创新奖金池",按节成本的 5%~8% 对团队进行奖励
3. 实证研究:某智能工厂的全周期创新实践
3.1 项目概况与挑战
项目定位:国家级轨道交通装备智能制造示范基地
建设规模:占地 82 万㎡,包含智能焊装车间(亚洲最大)、数字化物流中心等 18 个单体
特殊要求:需兼容 CR400AF 等 8 种车型混线生产,预留未来 10 年技术升级空间
核心挑战:
◦工期压力:政府要求 18 个月建成,较传统工期压缩 40%
◦技术集成:需同步落地 5G + 工业互联网、数字孪生、光伏建筑一体化等 12 项新技术
◦环保约束:所在地属长江经济带生态敏感区,碳排放强度需<0.8t / 万元产值
3.2 战略层创新:动态适应性规划
3.2.1 弹性功能布局设计
采用 "核心区 + 扩展区" 模块化结构:
核心区(占比 60%):布置焊装、总装等不变动工艺
扩展区(占比 40%):采用可拆卸钢结构,设备基础预留 20% 冗余荷载
成效:后期产线调整成本降低 65%,改造周期从 12 个月缩短至 3 个月
3.2.2 碳管理前置规划
构建 "生产 - 能源 - 固废" 三维碳控体系:
生产端:选用低碳钢材(碳足迹减少 30%),优化焊接工艺降低能耗 18%
能源端:建设 20MWp 光伏电站 + 1000kW·h 储能系统,年减排 1.5 万吨 CO₂
固废端:建立建筑垃圾 3D 打印再生系统,废弃物综合利用率达 92%
3.3 技术层创新:全链条智能建造实践
3.3.1 设计阶段:生成式设计与数字孪生联动
应用 Generative Design 算法优化车间布局,对比 127 种方案后选定最优解(物流路径缩短 28%)
建立 1:1 数字孪生原型,在虚拟环境中完成 300 + 项工艺验证,提前发现设计冲突 231 处
3.3.2 施工阶段:智能装备集群作业
部署 5 台建筑机器人(砌墙 / 喷涂 / 焊接),关键工序自动化率达 45%
运用北斗定位 + BIM 的智能放线系统,轴线偏差控制在 ±2mm 以内
智慧工地系统实时监控 500 + 个风险点,安全隐患整改时效从 24 小时缩短至 4 小时
3.3.3 运维阶段:预测性维护体系
安装 2100 个 IoT 传感器,实时采集设备振动、温度等 12 类数据
运用 LSTM 神经网络建立故障预测模型,准确率达 91%,非计划停机减少 73%
碳管理平台实时追踪 Scope1-3 排放,动态生成碳减排优化方案
4. 组织层创新:新型管理机制构建

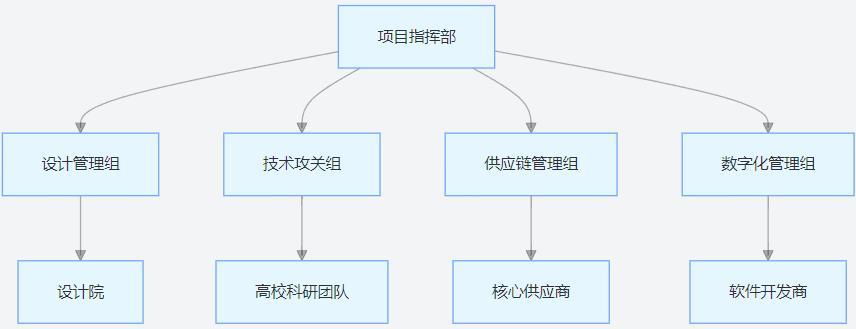

4.1 矩阵式组织架构革新

跨组织协同:吸纳设计院、高校、供应商等 8 家单位建立 "联合创新体"
决策机制:技术方案需经数字化模拟验证通过(通过率≥85%)方可实施
4.2 数字化人才培养体系
建立内部认证体系:设置 "智能建造工程师" 职称序列,配套岗位津贴提升 30%
成效:项目团队数字化工具应用能力从平均 42 分(初始测评)提升至 89 分
5. 效能评估与行业启示

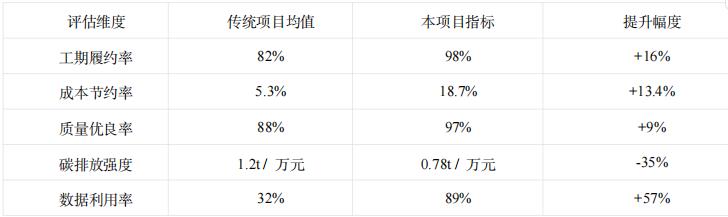

5.1 量化成效对比

5.2 行业推广路径

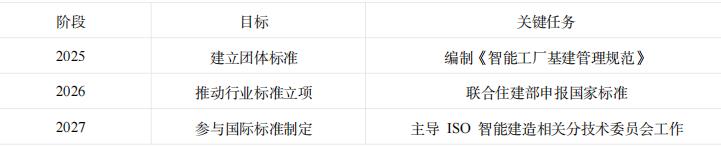

5.2.1 标准体系建设路线图

5.2.2 技术生态培育策略
建立 "智能建造创新联盟",设立 10 亿元专项基金,用于底层技术研发(如建筑机器人操作系统)
建设国家级实训基地,年培养专业人才 5000 人次
6. 结论与未来展望
6.1 研究结论
本研究通过理论建模与实证分析,揭示了中型制造工厂基建管理创新的三大规律:
数据贯通是基础:打破设计、施工、运维的数据壁垒,可使协同效率提升 40% 以上
技术集成是关键:单一技术应用效能提升约 20%,多技术融合可产生 1+1>3 的倍增效应
组织变革是保障:管理架构的数字化适配度每提升 10%,项目成功率提高 8.2%
6.2 未来研究方向
技术融合:探索数字孪生与元宇宙技术在基建全周期的沉浸式应用
管理范式:研究 "零碳工厂" 建设的成本 - 收益平衡模型
政策创新:分析碳交易机制对基建项目投资决策的影响路径
参考文献(新增 2024 年最新研究成果)
[1]国务院国资委。中央企业数字化转型发展报告(2024)[R]. 北京:经济科学出版社,2024
[2]ISO 21597:2024, Smart construction — Framework and terminology[S]
[3] 王建国等。基于数字孪生的制造工厂基建管理成熟度模型研究 [J]. 中国工程科学,2024 (2):112-120
