市政污水管道长距离顶管施工关键技术

作者

李秀锐

身份证号:340421198710105295

为优化水环境质量,考虑到城市人口高度集中,实施污水治理项目至关重要。计划沿街道路铺设截污管道,以防止污水泄漏至河流中,并建立污水收集网络,将污染物集中输送至净化厂进行处理,确保排放水质符合标准,进而改善河道水质和居住环境。随着城市污水管网升级,管道直径不断扩大,埋设深度逐渐加深,采用传统挖掘方式会对环境造成破坏并影响周边建筑。因此,在市政污水管网长距离施工中,采用顶管技术能够有效降低总体成本,减少挖掘量,减轻对周围环境的干扰,保护城市生态环境。

一、顶管施工技术概述

顶管施工技术能够在不挖掘地面的情况下进行地下管道建设,适用于公路、铁路和地面建筑物上方。该技术依靠管道与顶油缸的推力,在作业井中将钻头推进土层直至接收井,实现管道埋设。传统排水管道施工往往需要多次道路开挖,影响居民生活,缩短道路使用年限,还需拆除或迁移相关基础设施,增加施工复杂性。特别是在老城区,由于管道复杂、原始数据缺失,常规施工方法效率低下。顶管技术特别适合于不能大规模挖掘的老城区中心、繁华区域或人口密集区,以及不能开槽埋管或空中架线的场合,适用于直径 300 至 1200mm 的管道施工。此技术无需对区域进行降水和土质处理,能保持开挖表面稳定,减少对周边的干扰和地面沉降,实现全程顶推控制。

二、顶管施工技术具体

以 A 流域某段清污分流工程为例,新建 DN150~d800 污水管 44.20km ,新建DN200~d1000 雨水管 3.71km ,新建 300×300~500×500 雨水沟 5.22km ,新建DN100PVC 立管 161.86km ,总投资约 23005.73 万元。

(一)井施工

本文介绍了顶管接收井、工作井和检查井的施工方法,井筒采用C30 商品混凝土,抗渗等级为P6,有关参数如表 1 所示。

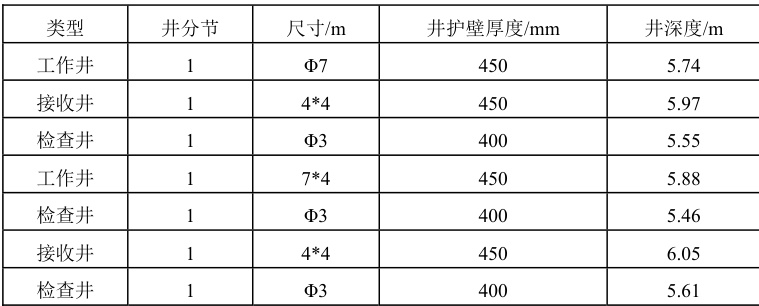

表 1 井施工参数(部分)

依据工程地质资料和井结构设计图,进行基坑深度 1 米的开挖作业,并保持1:0.3的边坡比例。平整场地后,确保纵横向轴线控制桩、钻孔中心桩以及基坑边线与井中心位置对齐。挖掘过程中需清理基坑表面淤泥,并在坑底设置排水沟以汇集地下及雨水,使用水泵排出,防止积水影响刃脚垫层施工。井筒内模采用木模与钢模结合的方式,使用 HRB400 级钢筋绑扎,并通过撑件固定钢筋,确保保护层厚度达标。随后安装钢模,确保其强度、劳动效率和稳定性,进行混凝土浇筑,分段施工并按规范留设施工缝,以保证施工质量。在整个过程中,监控井壁水平位移不超过总深度的 1% ,并进行测量观测和下沉纠偏,偏差标准见表 2。

表 2 井施工允许偏差

(二)吊装顶管机

掌握起重机性能与要求,计划使用汽车吊进行吊装作业。依据泥水平衡顶管机的起吊吨位, 800mm 管径的顶管机重 5 吨,长度 3400mm ,直径 980mm 。工作井直径 7米,现场条件要求基坑周边1.5 米内无荷载,支腿距坑1.8 米,间距5.4 米,工作半径8 米。为保障吊装质量,需计算吊重,并应用断裂力计算公式(1)。

其中,F 是钢丝绳破断力;D 是钢丝绳截面积,选用 6×37+1 钢丝绳,设备 5t 重,2 点吊装法,每根绳索承重约 2.6t 吊索安全系数取7,确定其数值满足条件要求。

(三)工艺流程

在进行远程顶管施工时,必须严格依照操作规程以保证工程品质。首先,做好机械设备的准备工作,包括完成设备的交接登记,并检查泥浆泵、控制台、管道、测量系统和工具头等。随后,接通电源,确保刀具头旋转平稳,然后开始泥浆循环。其次,需要调整渣浆泵的流量,以实现工具头的精准操控,包括纠偏、旋转、监控和压力显示。在顶进作业中,要密切关注工作仓土压力,并适时调整泥浆泵排量,以维持泥浆平衡。此过程中,需保持工作舱内压力与地下水压力一致,以防地面下沉或抬升。

第三,利用泥水平衡工具头挖掘,将泥浆注入,使用大砍盘切割原状土壤并混合,实现泥浆循环利用,同时通过泥浆处理系统排除泥沙。

第四,设置测斜仪监测工作井变形,使用全站仪发射激光测定目标位置,望远镜测量误差,每 0.5m 检测一次,顶钻后调整结构进行下一冲程。

第五,采用压触变泥浆降低顶进阻力,系统由灌浆装置、混合装置和管线组成,按比例混合物料,通过注浆泵控制灌浆压力,管路分支用于输送浆液,每隔 5m 设置补浆孔。

第六,完成一节管道顶进后,拆除信号线、动力电缆、触变泥管、油管等,提升混凝土管,继续下一步顶升作业。

(四)选用顶管机

在选择顶管机时,需针对地质条件进行精准挑选。本项目所涉及的顶管管线处于粉土地层,因此选用泥水平衡顶管机。该机器能将土壤切割并在料仓中形成受压塑料体,以平衡地下水压力,并在挖掘过程中形成不透水泥膜。顶管机的刀盘切削装置由不锈钢固定刮削器和滚刀组成,使用耐磨损焊条,实现全断面实时切削。刀盘每转动一周,刮刀和滚刀即可全面刮动土体。在顶管机前进过程中,刀盘滚到刀尖滚动挤压坚硬土体,实现破裂和切割,从而持续推进。当遇到岩层时,刀盘可以直接转动进行破碎,将小块泥土运输至泥水仓并输送出去。

三、结论

综上所述,在人口增多、城市规模扩大下,管道埋设的长度、管径随之增加,加上土地资源较为紧张,减少征地拆迁用地,采用非开挖施工,确保项目质量。因此,在市政污水管道长距离施工中,可采取顶管施工技术,做好井施工、顶管施工等各环节工艺控制工作,确保顶管在施工过程中不发生渗漏,确保沿线建筑物和管线的安全。
