电力工程项目管理中的风险管理与应对策略研究
李东霞
460035199111263425
引言
电力作为国家经济发展和社会稳定的重要支撑,其工程项目建设的重要性不言而喻。然而,复杂多变的外部环境与项目自身的特殊性,使得电力工程项目在规划、建设、运营等阶段面临诸多风险。这些风险若得不到有效管理,不仅会影响项目的顺利推进,还可能对能源供应和社会发展产生不利影响。探索科学合理的风险管理与应对策略,成为电力工程项目管理领域亟待解决的关键问题,也关乎电力行业可持续发展的大局。
一、电力工程项目风险管理现状与问题
(一)风险管理意识与组织架构缺陷
在电力工程项目中,部分项目主体对风险管理重视不足,缺乏系统性的风险管理意识。从项目规划阶段起,就未将风险管理纳入整体管理体系,导致风险识别、评估和应对滞后。在组织架构方面,多数项目未设立独立的风险管理部门,风险管理职责分散在不同部门,缺乏统一协调机制。各部门之间信息沟通不畅,风险信息无法及时共享,难以形成有效的风险管理合力,使得项目在面对风险时反应迟缓,错过最佳处理时机 。
(二)风险识别与评估方法落后
当前,电力工程项目在风险识别环节,主要依赖项目管理人员的经验判断,缺乏科学的识别工具和方法。这种方式难以全面识别项目潜在风险,尤其是对一些新兴风险和复杂风险的识别能力不足。在风险评估方面,常用的定性评估方法主观性较强,缺乏量化分析,难以准确衡量风险发生的概率和影响程度。即使采用定量评估方法,也存在数据收集不全面、模型构建不合理等问题,导致风险评估结果与实际情况存在偏差,无法为风险管理决策提供可靠依据。
(三)风险应对措施执行不力
电力工程项目制定的风险应对措施在实际执行过程中,存在诸多问题。部分应对措施缺乏可操作性,在遇到实际风险时难以有效实施;一些项目在风险应对过程中,资源投入不足,导致应对措施无法发挥应有作用【1】。风险应对措施的动态调整机制不完善,当项目内外部环境发生变化时,无法及时对应对措施进行优化和改进,使得应对措施逐渐失去时效性,无法有效应对新出现的风险 。
二、电力工程项目风险管理应对策略构建
(一)强化风险管理意识与完善组织架构
电力工程项目各参与方应提高对风险管理重要性的认识,将风险管理理念贯穿于项目全生命周期。从项目决策阶段开始,就组织专业人员开展风险分析工作,明确风险管理目标和职责。在组织架构上,设立专门的风险管理部门,负责统筹协调项目风险管理工作。建立健全风险管理沟通机制,加强部门之间的信息交流与协作,定期组织风险分析会议,共享风险信息,确保项目各阶段的风险管理工作有序开展 。
(二)优化风险识别与评估体系
采用科学的风险识别方法,结合电力工程项目特点,运用检查表法、流程图法、专家调查法等多种方法,全面识别项目各阶段可能面临的风险。引入大数据、人工智能等先进技术,构建风险识别模型,提高风险识别的准确性和全面性。在风险评估方面,综合运用定性与定量相结合的评估方法,建立科学合理的风险评估指标体系。通过层次分析法、模糊综合评价法等手段,对风险发生的概率和影响程度进行量化评估,为风险管理决策提供客观、准确的依据 。
(三)加强风险应对措施的执行与动态管理
根据风险评估结果,制定具有针对性和可操作性的风险应对措施。明确各措施的实施主体、时间节点和资源需求,确保措施能够有效落地。建立风险应对措施执行监督机制,定期检查措施执行情况,及时发现和解决执行过程中存在的问题【2】。建立风险动态监测机制,实时跟踪项目内外部环境变化,根据新出现的风险因素和风险变化趋势,及时调整和优化风险应对措施,提高项目风险管理的适应性和有效性 。
三、电力工程项目风险管理实践与成效
(一)项目初期风险困境与成因剖析
在国内某特高压输电线路工程推进过程中,项目初期暴露出显著的风险管理漏洞。由于团队对风险管理重视程度不足,缺乏系统性规划,未能将当地复杂的地质条件与多变的气候因素纳入项目筹备的核心考量。这种意识层面的缺失,使得工程在施工阶段频繁遭受自然因素的冲击。当山体滑坡突如其来时,施工场地遭到破坏,设备受损,人员被迫中断作业;暴雨天气引发的积水、泥泞等问题,不仅阻碍了施工机械的正常运转,还增加了高空作业等施工环节的安全隐患。
(二)风险管理策略的调整与优化
意识到问题的严重性后,项目团队迅速采取行动,全方位调整管理策略。在人员意识培养上,通过组织多样化的风险管理培训课程,邀请行业专家进行案例分享与理论讲解,帮助全员深刻认识到风险管理在电力工程项目中的重要性,从思想根源上树立起风险防范意识。在组织架构方面,专门成立风险管理小组,明确其职责与分工,确保风险识别、评估和应对工作能够有序开展。
(三)风险应对措施的实施与成效展现
基于全面的风险识别与量化评估结果,项目团队制定了针对性强、可操作性高的风险应对措施。针对地质灾害风险,施工方案进行了深度优化,引入特殊地基处理技术,增强工程设施对复杂地质环境的适应性,有效降低地质灾害对工程的威胁。面对恶劣天气风险,建立了完善的气象预警机制,与气象部门保持密切沟通,实时获取精准的气象预报信息,据此灵活调整施工进度安排,将天气因素对施工的负面影响降至最低【3】。在物资供应领域,积极拓展合作渠道,与多家实力雄厚的供应商建立战略合作关系,通过签订长期稳定的供应协议、优化物流配送方案等举措,保障施工物资及时、充足供应。经过一系列措施的有效实施,项目后期风险管理取得了良好成效,工程进度逐步追赶上来,成本得到有效控制,工程质量也符合高标准要求,为后续电力工程项目的风险管理提供了宝贵经验。(见表 1)

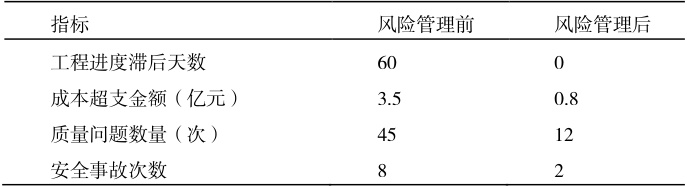

见表 1 某特高压输电线路工程风险管理前后对比

数据来源:该特高压输电线路工程项目管理报告
结语
电力工程项目风险管理通过对现状与问题的剖析,构建并实施应对策略,在实践中取得良好成效。当前形成的风险管理体系有效降低了项目风险,保障了项目顺利进行。未来,随着电力行业技术发展与外部环境变化,电力工程项目面临的风险将更加复杂多样。需持续关注新型风险,不断优化风险管理策略,引入新技术和新理念,提升风险管理的科学性和有效性,以适应电力行业高质量发展的需求。
参考文献
[1] 张建华。电力工程全过程风险管理优化路径研究 [J]. 电力科学与技术学报,2023, 38 (3): 112-119.
[2] 刘志强。基于动态模型的电力工程项目风险管控体系构建 [J]. 电网与清洁能源,2022, 38 (8): 105-112.
[3] 王晓燕。电力工程施工阶段风险识别与应对策略分析 [J]. 中国电力企业管理,2021 (22): 86-88.
