钻孔灌注桩成孔施工工艺技术优化研究

作者

张仙艳

上海市水利工程集团有限公司上海市 201612

引言:

随着城市基础设施建设的不断推进,钻孔灌注桩作为高层建筑、桥梁及大型工业设施中广泛应用的基础形式,其施工质量对整体工程的稳定性与安全性具有决定性意义[1]。然而,在复杂地质条件下,成孔过程中仍面临塌孔、偏孔、孔径变形等技术难题,严重制约工程进度与质量。如何通过科学手段优化成孔工艺、提升施工效率与成孔稳定性,已成为工程技术领域关注的核心问题。为此,亟需从技术细节入手,探索成孔工艺的优化路径与实施策略。

1 钻孔灌注桩成孔技术的原理与关键控制因素

1.1 成孔工艺的基本流程

钻孔灌注桩作为一种常用于高层建筑、桥梁和港口等大型工程中的基础施工技术,其成孔质量直接关系到后续灌注、成桩和整体承载能力的稳定性与安全性。成孔工艺的基本流程主要包括场地准备、放样定位、钻机就位、钻孔成孔、清孔处理以及成孔质量检查等环节。每一环节在实际操作中都需精确控制工艺参数,以防止孔径变形、孔壁坍塌或钻孔偏移等问题的发生。其中,钻孔深度与孔径应严格按照设计要求进行控制,钻孔垂直度和成孔时间的合理安排也对成孔质量起到至关重要的影响[2]。

1.2 钻机选型及钻进速度控制

在成孔过程中,钻机的选型是决定钻进效果和成孔效率的关键因素之一。常见的钻机类型包括正循环回转钻、反循环钻机、冲击钻机及潜孔锤钻机等,每种设备具有不同的适用范围和施工优势。正循环钻机多用于软土层及一般地质条件下,具有操作简便、成本低等优点;而在含有卵石、碎石或风化岩等较硬地层中,则更适合采用反循环钻机或潜孔锤钻机,以增强破岩能力,提升成孔效率,同时降低孔壁坍塌的风险。冲击钻机则常用于强风化层或卵砾石混杂地层中,破碎能力强。钻进速度的控制同样至关重要,应根据地层软硬程度合理设定。若钻进速度过快,可能引发孔壁扰动、塌孔或井底沉渣堆积;而速度过慢则会延长工期,增加施工成本。科学制定钻进节奏,有助于保障孔壁稳定性,并为后续的钢筋笼下放与混凝土灌注提供良好条件,从而整体提升施工质量与效率。

1.3 泥浆性能参数影响分析

泥浆在钻孔灌注桩成孔技术中起着护壁、清渣、降温及携渣的重要作用,其性能参数对成孔质量有直接影响。泥浆的比重、粘度和胶体率需根据地层变化灵活调整,特别是在易坍塌地层中,更需提高泥浆密度以形成良好静压,从而稳定孔壁[3]。同时,泥浆循环系统需保持畅通,避免井底沉渣堆积影响清孔质量。若泥浆性能不达标,将引发塌孔、缩孔、漏浆等问题,进而导致成桩不良。因此,加强泥浆配制与循环管理,是确保钻孔灌注桩成孔成功的关键技术控制点之一。

2 复杂地质条件下的成孔工艺优化路径

2.1 地质复杂性的技术挑战与应对策略

在复杂地质条件下,如卵石层、砂层、软硬互层或强风化岩层等地质环境,钻孔灌注桩成孔过程面临着诸多技术挑战。传统成孔工艺往往难以适应快速变化的地层特性,容易导致塌孔、钻偏、卡钻等问题,影响施工效率与成桩质量。为了提升成孔的稳定性与适应性,首先需对地质情况进行详尽的前期勘察与地层划分,科学分析土层组成、含水量、硬度等级等指标,以便针对不同地质类型制定相应的成孔策略和设备配置方案,实现因地制宜的工艺匹配。

2.2 松散砂层与高水位地段的工艺对策

在松散型地层如粉砂层、流沙层或高水位砂卵石层中,由于地质结构松散、水位高、颗粒迁移性强,传统正循环钻进方式往往难以有效稳定孔壁,极易出现缩孔、坍塌、漏浆等问题,严重影响成孔质量与施工安全[4]。对此,可采用套管护壁工艺,通过分段下沉钢制套管,稳固孔壁结构,辅以反循环钻进与高比重泥浆护壁,增强井壁承压能力,控制孔内水土流失,保障孔壁稳定性。

2.3 泥浆优化与智能监测技术的集成应用

优化泥浆配置与实时监测系统是提升成孔稳定性的重要手段。在复杂地质环境中,应根据不同层位变化,动态调整泥浆比重、粘度和滤失量,以适应不同护壁需求。如遇突水层或砂质饱和层,应提高泥浆密度与胶体含量,形成有效静压封堵水砂涌入,减少塌孔风险。同时引入智能成孔监测设备,实现对钻进深度、垂直度、钻压、转速及泥浆性能等参数的实时记录和反馈,有助于及时发现异常状况并作出技术调整。通过上述多维度的优化策略,可显著增强钻孔灌注桩在复杂地质条件下的适应性与成孔质量,保障工程顺利推进。

3 工程案例分析

3.1 工程概况

孙桥初期雨水调蓄管道建设工程位于横沔港(高木桥路~华夏中路)东侧河道陆域控制带内,工程南侧为现状孙桥泵站,北侧为现状防汛通道,西侧为恒沔港,东侧为申城佳苑小区。本工程新建初雨调蓄管道一根,调蓄规模为5600m3,采用成品钢筋混凝土顶管,长度约135m。

进水闸门井基坑所在场地标高 4.200,基坑开挖尺寸φ7.5m,开挖深度 9.75m。围护结构采用φ800@1000钻孔灌注桩,有效桩长24.5m。

3.2 重难点分析

孙桥初期雨水调蓄管道工程地质条件复杂,地下水位较高,土层中夹杂粉砂、砂卵石及局部风化岩,造成钻孔灌注桩成孔施工难度较大。施工过程中面临的主要重难点包括:孔壁稳定性差。在高水位松散砂层和卵石层中,地层扰动后极易发生孔壁坍塌与缩径,常规正循环钻进难以满足护壁要求;孔底沉渣控制难度大,若泥浆性能波动或排渣不畅,易形成沉渣堆积,影响桩端承载力;钻孔垂直度控制精度高。本工程围护桩采用φ800@1000 布设,桩径与桩距接近,若孔位偏移或倾斜,易造成相邻桩间隙偏差过大,影响止水与围护整体性;

钢筋笼吊装定位难,尤其在深基坑中,钢筋笼整体刚度差,易出现吊装偏斜、触壁等风险,需严格控制垂直度与居中性;混凝土灌注连续性控制要求高,若灌注中断或导管埋深控制不当,极易引发断桩、离析等质量问题。3.3 质量控制措施

钻孔灌注桩施工质量的控制贯穿于成孔、清孔、钢筋笼安装、混凝土灌注等全过程,任何一个环节的疏漏都可能导致桩基承载力下降甚至发生结构隐患。为确保工程整体质量,首先应建立系统化的技术交底机制与标准化操作流程。成孔前应完成钻机设备的调试与测量复核,确保钻机垂直度控制在允许误差范围(<1%)内。

本工程采用反循环回转钻成孔工艺,针对孙桥地区复杂地质条件,选用中大型反循环钻机(桩架高 24m,动力头输出扭矩>90kN²m),配合护筒与泥浆护壁双重控制。钻进速度根据地层软硬差异灵活调整,一般控制在 0. 6~1 . 0m/min ,以防止扰动地层引发塌孔风险。

在成孔过程中,需实时监控钻进参数,避免因进尺不均、排渣不畅造成孔底沉渣堆积,影响混凝土灌注密实度。在清孔环节,采用反复循环清孔工艺,确保孔底沉渣厚度小于 50mm,达到设计规范要求,从而保障桩端承载力的发挥。

在成孔阶段的质量控制中,应结合前期详勘资料,针对不同地质类型实施差异化管理策略。对于松散砂层、高水位卵石层等不良地质,应优先采用套管护壁与高比重泥浆联合控制技术,保障孔壁稳定;在风化岩层或软硬互层地段,施工人员需根据钻进反馈信息灵活调整钻头类型及钻压参数,防止出现卡钻、偏孔等异常情况。当出现如进尺异常、井口返浆不均、排渣滞缓等迹象时,应立即分析原因并采取措施,如暂停钻进、调整泥浆比重或改善排渣路径等,以消除潜在安全隐患 。

施工安全保障方面,应建立以预防为主的全过程安全管理体系。对于地质不良地段,如松散填土层、高地下水位区,施工现场应提前设立排水系统与泥浆池,避免地表塌陷或泥浆溢流引发人员伤害。钻孔过程中应设专人巡检孔口稳定状况和泥浆液位,及时处理异常渗漏或塌孔风险。设备操作人员应持证上岗,并严格按照安全操作规程执行,尤其在夜间或恶劣天气施工时,应加强照明与现场监护。为防范突发事故,施工现场应配备应急抢险设备和通讯装置,并定期组织安全演练,提升全员应对能力。

3.4 实施效果分析

在本工程钻孔灌注桩施工过程中,围绕地质复杂、沉渣控制、垂直度等技术难点,项目部积极采用反循环成孔工艺、差异化泥浆配置、实时钻进参数监测及智能测斜等多项质量控制手段,显著提升了施工稳定性与成桩质量。通过预控方案和过程监测手段协同实施,有效避免了塌孔、偏孔、断桩等质量通病,施工质量与进度同步可控。

在施工周期方面,优化后单桩成孔平均时间由原预估的9.5 小时缩短至约7.2 小时,施工效率提升约24%;孔壁稳定性良好,无塌孔事故发生,合格率达100%。泥浆比 重与粘度根据地层调整,循环利用率提升 15%以上,降低了泥浆废弃处理成本。同时,采用电子导管埋深控制与灌注监测装置,实现了混凝土灌注连续无断桩、无离析,灌注密实度明显提高。

在垂直度控制方面,采用GPS 定位与垂准仪配合施工,实际测斜数据显示偏差控制在0.6%以内,优于规范要求 (⩽1.0%) 。钢筋笼安装采用双吊点控制与定位架,吊装居中率提高至98%以上。清孔深度控制精度提升显著,孔底沉渣平均控制在 40mm 以内。如表1 所示。

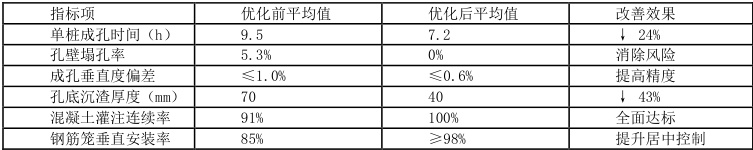

下表1 为优化前后关键技术指标对比

综合实施效果表明,通过系统化成孔工艺优化与全过程质量控制措施,本工程钻孔灌注桩施工达到了“快、稳、准、密”的目标要求,为类似地质条件下市政深基坑项目提供了可复制、可推广的技术样板。

4 结语

钻孔灌注桩作为深基础施工中的重要工艺,通过对孙桥初期雨水调蓄管道工程钻孔灌注桩施工全过程的分析与实践表明,合理的钻机选型、科学的成孔工艺设计、精准的泥浆性能控制以及全过程的质量监测与安全管理,是确保复杂地质条件下桩基施工质量与效率的关键。针对施工重难点制定有针对性的技术措施,不仅显著提高了成孔稳定性与施工效率,也保障了工程整体结构安全与工期目标的实现。实践证明,本项目的成孔技术优化经验具备良好的示范性与推广价值,为类似市政基础设施工程提供了可靠的技术支撑与管理范本。

参考文献:

[1] 项 德 望 . 市 政 工 程 钻 孔 灌 注 桩 施 工 工 艺 优 化 研 究 [J]. 现 代 工 程 科技,2025,4(07):109-112.DOI:10.26929/j.cnki.issn.2097-1672.2025.07.028.

[2] 杨 建 兵 . 戈 壁 滩 钻 孔 灌 注 桩 高 效 施 工 工 艺 探 究 [J]. 现 代 工 程 科技,2025,4(04):49-52.DOI:10.26929/j.cnki.issn.2097-1672.2025.04.013.

[3]黄明强.桥梁桩基施工中旋挖钻孔灌注桩工艺的优化分析[J].汽车周刊,2025,(01):150-152.
