劲性复合桩搅拌植桩一体化工艺在软土地基工程中的应用研究

作者

刘超

湖南省第一工程有限公司 湖南长沙 410011

摘要:针对软土地基承载力低、压缩性高、触变性强的工程特性,以及传统桩基工艺存在的挤土效应显著、施工效率低、环境干扰大、桩体欠送率高等问题,本文对劲性复合桩搅拌植桩一体化工艺的技术原理、施工关键技术、质量控制体系及工程应用效果展开系统研究。通过分析该工艺“先搅拌加固、后劲性植入、钻植一体协同”的核心机制,结合长沙天晟揽月府、嘉兴三江嘉化企业总部大厦等典型工程实例,验证其在软土地基中的适应性与优越性。研究结果表明:该工艺通过水泥土与预制桩的协同承载,单桩承载力特征值可达3000~5200kN,较传统钻孔灌注桩提升20%~30%;钻植一体化设计使施工效率提升50%,欠送率降至5%以下;湿法非挤土施工实现噪音≤55dB、泥浆排放量仅为传统工艺的1/5,满足环保要求。同时,该工艺可降低工程综合造价20%~41%,具有显著的技术、经济与环境效益,为软土地基工程的高效、环保、高质量建设提供了可行路径。

关键词:劲性复合桩;搅拌植桩一体化;软土地基;环保效益

1、引言

近年来,随着我国工程行业的不断发展,促进了工程施工的不断进步,工程项目质量得到显著提升。我国东南沿海、长江中下游等地区广泛分布软土地基,其主要特性表现为天然含水量高(30%~60%)、孔隙比大(1.0~1.8)、压缩性高(压缩系数α₁-₂>0.5MPa⁻¹)、承载力低(天然地基承载力特征值<120kPa) ,且存在明显的触变性与流变性,因此,但是在工程项目建设过程中,经常碰到软土地基工程,在一定程度上,提高了工程项目建设难度,因此如何处理软土地基工程,成为了相关工作者研究的重点问题。劲性复合桩是由刚性芯桩与混凝土或水泥土形成的复合体,适合应用于软土、填土等地质条件。劲性复合桩搅拌植桩一体化工艺是基于《劲性复合桩技术规程》(JGJ/T327-2014)与《静钻根植桩基础技术规程》(JGJ/T330-2014)发展的新型桩基技术,融合深层搅拌技术与预制桩植入工艺,通过钻植一体机实现“钻孔-注浆-搅拌-植桩”连续作业,解决了传统桩植分离工艺的技术瓶颈。因此,本研究分析了劲性复合桩搅拌植桩一体化工艺在软土地基工程中的应用,以充分发挥该工艺的优势,保证软基工程项目施工质量。

2、劲性复合桩搅拌植桩一体化工艺在软土地基工程中的应用现状

在软土地基上进行建筑、市政、交通等工程建设时,传统桩基工艺常面临以下突出问题:(1)静压桩/锤击桩:挤土效应显著,易导致桩体侧移、上浮,甚至引发周边建筑物开裂、地下管线变形,在密集居民区及复杂地质(如含“硬夹层”砂卵石层)中适用性受限;(2)钻孔灌注桩:需大量泥浆护壁,泥浆排放量达1.5~2.0m³/m(桩长),造成环境污染;桩底沉渣难以控制(端承桩沉渣允许厚度≤50mm),单桩承载力离散性大,且施工周期长(成桩效率≤30m/d);(3)传统植桩工艺:多采用“钻孔设备+植桩设备”分离模式,存在二次定位误差(对中误差>30mm),同时钻植转换间隔长(>30min),容易导致水泥土初凝后植桩,桩体与水泥土结合失效等问题,此时植桩由于水泥土初凝,桩体送入困难大,有经验表明,水泥土初凝后桩身欠送率高达30%以上,埋下严重的工程隐患。

劲性复合桩搅拌植桩一体化工艺该工艺的核心优势在于可穿越软土、“硬夹层”(砂卵石层)、强风化岩层,适用于淤泥质土、粉质黏土、人工填土等多种地层,同时,钻植一体化设计消除二次移位与定位,成桩效率达420m/d(传统工艺的2~3倍),钻植等深误差≤50mm、同心度误差≤10mm、垂直度≤0.3%,确保水泥土与预制桩协同承载,同时湿法非挤土施工无噪音、无振动,可24小时作业,满足密集居民区环保要求。将

综上所述,劲性复合桩搅拌植桩一体化工艺在软土地基工程中的应用,可以解决传统桩基工艺出现的问题,为软土地基工程建设提供有效的工艺保障。

3、劲性复合桩搅拌植桩一体化工艺原理

3.1复合桩体结构设计

劲性复合桩采用“外柔内刚”的双层结构设计:外层(水泥土搅拌桩):通过深层搅拌设备将P.O42.5普通硅酸盐水泥与原位软土混合,形成直径700~1000mm的水泥土桩体,水泥掺量15%~18%(松软土层取高值),水灰比0.6~1.0,28d无侧限抗压强度≥0.8MPa。其作用为:改良软土物理力学性能,降低桩侧摩阻力;包裹内层预制桩,传递桩侧荷载;隔绝地下水侵蚀,提升桩体耐久性;内层(劲性预制桩):植入水泥土桩中心,采用超高强预应力混凝土管桩(UHC桩)或预应力混凝土管桩(PHC桩),桩径500~600mm,壁厚150~180mm,桩身混凝土强度等级≥C105。其作用为:提供核心竖向承载力,抵抗水平荷载;通过桩端嵌入硬持力层(如圆砾、强风化岩层),发挥端承效应。

3.2协同承载力学机制

通过试桩静载试验(以浙江台州三门厦兴科技项目为例),分析桩身与水泥土的应变分布,揭示协同承载机制:(1)协同变形特性:试桩加载过程中,桩身应变(A面、B面)与水泥土应变分布规律、变化趋势一致,累计沉降量≤17.27mm(荷载8500kN时),回弹率达79.0%,表明两者无相对滑移,实现协同变形;(2)端承-摩擦联合作用:在软土地基中,水泥土改良后的桩侧摩阻力提升40%~60%(粉质黏土侧摩阻力从30kPa提升至50kPa),桩端阻力占总承载力的30%~40%,形成端承-摩擦联合承载模式,单桩承载力显著提升,如图1所示。

图1 试桩桩身和桩周水泥土应变对比图

3.3钻植一体化核心优势

相较于传统“钻植分离”工艺,一体化工艺通过专用设备(JBMF系列钻植一体机)实现以下突破:(1)钻植等深控制:钻孔深度与植桩深度误差≤50mm,避免因钻植深度不匹配导致的桩端悬空;(2)快速转换作业:钻植转换时间<10min,确保在水泥土初凝(通常4~6h)前完成植桩,保障桩体与水泥土结合质量;(3)高精度定位:采用北斗/GPS双模定位+PLC一键调平系统(如图2所示),桩位偏差≤10mm,垂直度≤0.3%,解决二次定位误差问题;(4)多工况适配:设备配备四滑道360°旋转立柱,可挂载引孔钻机、潜孔锤、振动锤等模块,适应“软土+硬夹层+风化岩”复杂地层。

图2 北斗/GPS双模定位+PLC一键调平系统

4、劲性复合桩搅拌植桩一体化施工关键技术

4.1施工准备阶段技术要点

4.1.1地质勘察与方案设计

地质勘察:针对软土地基特性,加密勘察点(间距15~20m),重点查明“硬夹层”(砂卵石、风化岩)埋深、厚度及分布,绘制工程地质剖面图,确定持力层(如圆砾层、强风化岩层)埋深;方案设计:根据勘察结果确定桩型参数(如:桩长20~48m、桩径500~600mm)、水泥掺量(15%~18%)、注浆参数(水灰比0.6~1.0);采用BIM技术模拟施工流程,优化桩位布置,避免与地下管线冲突。

4.1.2设备与材料准备

专用设备配置:核心设备为JBMF1000全液压钻植一体机(额定功率400kW,最大压桩力500T,送桩深度24m),配套设备包括BZ-5水泥自动搅拌机(搅拌能力5m³/h)、215型挖掘机(场地平整)、BX500气保焊机(接桩);材料检验:预制桩进场需检验外观(裂缝宽度≤0.2mm)、强度(混凝土抗压强度≥105MPa)、桩长偏差(±50mm);水泥采用P.O42.5普通硅酸盐水泥,进场需检验安定性、强度,严禁使用受潮水泥。

4.2施工过程关键技术

4.2.1场地平整与测量放样

场地处理:清除地表杂草、建筑垃圾,对软土地段采用石碴回填(厚度300~500mm)或铺设路基板(钢板厚度20mm),确保场地地耐力≥150kPa,满足设备行走要求;精准放样:采用RTK测绘仪建立施工现场控制网(平面精度±5mm,高程精度±10mm),按桩位坐标放样,用木桩+红漆标记,每根桩位经监理复核后投入使用,每周校验一次控制网。

4.2.2钻机就位与钻孔作业

机位调整:将钻植一体机移至桩位,使钻杆中心对准桩位标记,采用水平仪调整机身水平,垂直度偏差≤0.3%;启动PLC一键调平系统,自动校正平台水平(调整时间<2min);钻孔控制:启动动力头,注水下钻(水压0.3~0.5MPa),钻进速度根据地层调整:软土段1.0~1.5m/min,砂卵石段0.5~0.8m/min,风化岩段0.3~0.5m/min;钻孔至设计深度(持力层以上500mm)后,停滞1min,确保孔底土体充分搅拌。

4.2.3水泥浆制备与注浆搅拌

浆液制备:采用自动计量搅拌系统,按水灰比0.6~1.0制备水泥浆,搅拌时间≥3min,确保浆液均匀(无结块);浆液密度控制在1.6~1.8g/cm³,每批次检测1次;注浆工艺:采用“二搅二喷”工艺:①第一次喷浆:钻孔至孔底后,边喷浆(压力1.5~2.0MPa)边提升钻杆,提升速度0.8~1.0m/min,至桩顶标高;②第二次喷浆:钻杆下沉至孔底(速度0.5~0.8m/min),再次边喷浆边提升,确保水泥土搅拌均匀,无夹心现象;单桩水泥用量误差≤5%,如图3所示。

图3 水泥注浆搅拌

4.2.4预制桩植入与送桩

桩体吊装:采用50T伸缩臂吊车(最大臂长46m)吊装预制桩,使用专用吊具(避免钢丝绳直接捆绑),起吊速度≤0.5m/s,严禁吊车臂下站人;接桩作业:采用二氧化碳气体保护焊,焊缝高度≥6mm,焊缝宽度≥12mm;每道焊缝焊接完成后,自然冷却5min(严禁水冷),经外观检查(无气孔、夹渣)合格后继续植桩;植桩控制:将预制桩缓慢植入水泥土孔中,采用激光水准仪校正垂直度(偏差≤0.3%);通过植桩机构施加静压(压力300~500T),将桩送至设计标高;送桩过程中,在送桩管上标注刻度,实时监控桩顶标高,误差≤±30mm,如图4所示。

图4 预制桩植入

4.2.5移位与后续处理

设备移位:单桩施工完成后,钻植一体机移位至下一根桩位(移位速度2~3m/min),移位前清理钻杆残留水泥土,检查注浆管路密封性;试块留置:每30根桩留置1组水泥土试块(150mm×150mm×150mm),标准养护28d后检测抗压强度;桩顶处理:植桩完成后,桩顶覆盖土工布,避免雨水冲刷;24h后清除桩顶浮浆,按设计要求浇筑桩帽。

4.3特殊工况处理技术

4.3.1“硬夹层”穿越技术

当遇到砂卵石层(厚度>2m)或强风化岩层时,采用“潜孔锤+高压旋喷”联合工艺:①潜孔锤破碎硬夹层(冲击频率30~50Hz),破碎粒径≤100mm;②高压旋喷(压力20~25MPa)喷射水泥浆,固化破碎体,形成直径≥800mm的孔道,确保预制桩顺利穿越。

4.3.2软土触变应对技术

软土地基受扰动后易发生触变(强度降低30%~50%),施工中采取:①控制钻机移位速度(≤3m/min),避免扰动周边土体;②采用跳桩施工(隔2根桩施工),减少群桩挤土效应;③注浆压力提高至2.0~2.5MPa,增强水泥土固化速度。

5、劲性复合桩搅拌植桩一体化工艺质量控制体系

5.1质量控制标准与规范依据

在实际施工过程中,要求所有人员严格遵循相关规范,具体包括《建筑地基基础工程质量验收规范》(GB50202-2018、《建筑基桩检测技术规范》(JGJ106-2014)、《劲性复合桩技术规程》(JGJ/T327-2014)、《预应力混凝土管桩技术标准》(JGJ/T406-2017)等,确保所有工艺的实施均符合规范要求。

5.2施工过程质量控制要点

5.2.1材料质量控制

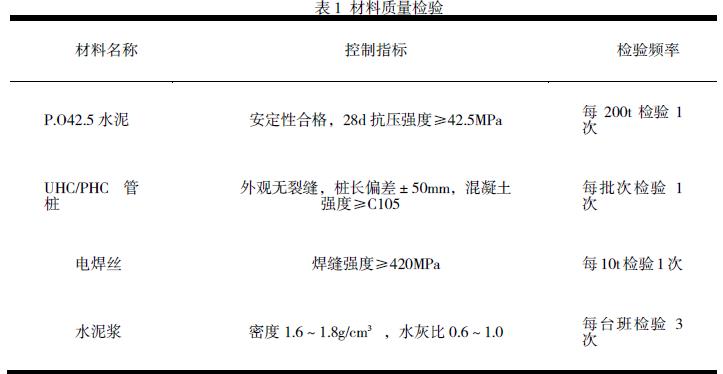

在施工过程中,需要严格控制施工材料质量,加强材料的检验,具体控制指标如表1所示。

5.2.2施工参数控制

钻孔参数:孔深偏差±100mm,孔径偏差≥设计值(700~1000mm),垂直度≤0.3%;注浆参数:水泥掺量15%~18%,注浆压力1.5~2.5MPa,提升速度0.8~1.0m/min;植桩参数:桩位偏差≤10mm,植桩深度偏差±50mm,终压值偏差≤5%设计值。

5.3检测验收技术

5.3.1承载力检测

静载试验:按总桩数的0.5%~1%且不少于3根选取试桩,采用慢速维持荷载法,最大加载值为设计承载力特征值的2倍;如长沙揽月府项目试桩(桩长28m,桩径600mm),最大加载值6000kN,累计沉降量≤10.41mm,满足设计要求;高应变检测:按总桩数的5%选取检测桩,检测桩身完整性与单桩竖向抗压极限承载力,完整性类别Ⅰ类桩比例≥90%。

5.3.2桩身完整性检测

采用低应变反射波法,检测频率为总桩数的30%且不少于20根;检测内容包括桩身缺陷(裂缝、夹泥)、桩长、桩底沉渣厚度;Ⅰ类桩比例≥90%,Ⅱ类桩≤10%,严禁出现Ⅲ、Ⅳ类桩。

6、工程应用实例

6.1长沙天晟揽月府项目

6.1.1工程概况

项目位置湖南省长沙市,场地地层为人工填土(厚度1.5~3.0m)、粉质黏土(厚度3.0~5.0m)、淤泥质黏土(厚度5.0~8.0m)、圆砾层(持力层,埋深18~25m);总建筑面积19.8万㎡,包含4栋高层住宅、1栋商业楼,采用劲性复合桩基础;桩型参数:UHC500AB-150管桩,桩长20~28m,水泥土桩径1000mm,单桩承载力特征值3000kN。

6.1.2工艺应用效果

检测结果:选取3根试桩进行静载试验,最大加载值6000kN,累计沉降量5.14~10.41mm,满足设计要求;低应变检测Ⅰ类桩比例92%,Ⅱ类桩8%,无Ⅲ、Ⅳ类桩。施工效率:采用1台JBMF1000钻植一体机,日均成桩420m,总工期45d,较传统灌注桩(工期90d)缩短50%;环保性能:湿法施工无噪音(≤55dB)、无振动,24小时作业无投诉;泥浆排放量仅0.3m³/m(桩长),较传统灌注桩(1.5m³/m)减少80%;渣土外运减少1.1万m³;经济效益:植桩单价665元/m,较钻孔灌注桩(1024元/m)每米节省359元,总桩长5100m,累计节省成本183.1万元;

6.2嘉兴三江嘉化企业总部大厦项目

6.2.1工程概况

项目位于浙江省嘉兴市,场地地层为粉质黏土(厚度4.0~6.0m)、砂质粉土(厚度6.0~8.0m)、圆砾层(持力层,埋深38~45m);总建筑面积8.4万㎡,超高层办公楼(地上25层),采用劲性复合桩基础;桩型参数:UHC600AB-180管桩,桩长40m,水泥土桩径800mm,单桩承载力特征值5200kN。

6.2.2工艺应用效果

技术效果:成功穿越1.5~2.0m厚砂卵石“硬夹层”,植桩深度偏差≤30mm,垂直度≤0.2%;试桩静载试验最大加载值10400kN,累计沉降量≤16.00mm,单桩极限承载力≥10400kN,满足设计如表2所示;经济效益:较传统钻孔灌注桩(造价1352万元),劲性复合桩造价834万元,节省成本518万元,成本降低41%;工期效益:日均成桩450m,总工期30d,较传统灌注桩(工期60d)缩短50%。

表2 试桩静载试验



7、效益分析

7.1经济效益

直接成本节省:劲性复合桩综合造价763元/m,较钻孔灌注桩(1024元/m)降低25.5%,较静压桩(980元/m)降低22.1%;以岳阳凯迪科技产业园项目为例,271根桩(桩长16m),初始方案采用1000mm直径灌注桩,后调整为旋挖植方案后800mm孔植入UHC600(180)的预制桩,旋挖植桩1:1替换原灌注。1#栋以ZK39为例,为持力层计算,节省成本75.3万元,节省比例23.5%;

间接成本节省:①承台成本:植桩桩径小(500~600mm),承台面积较灌注桩(1000mm)减少64%,如凯迪项目承台成本从53.1万元降至19.1万元,节省34万元;②检测成本:超前钻费用减少80%,检测总费用从68.7万元降至14.5万元。

7.2社会效益

环保扰民控制:噪音≤55dB,振动速度≤0.1cm/s,满足《建筑施工场界环境噪声排放标准》(GB12523-2011),密集居民区施工无投诉;工期保障:钻植一体化工艺效率高,工期较传统工艺缩短50%,如嘉兴三江嘉化项目提前30d竣工,保障后续装修施工;工程质量提升:Ⅰ类桩比例≥90%,欠送率<5%,工程质量事故发生率为0。

7.3环境效益

资源节约:水泥用量较传统灌注桩减少15%~20%,钢材用量减少30%;如长沙揽月府项目节省水泥120t,钢材80t;污染减排:泥浆排放量仅为传统灌注桩的1/5,渣土外运减少60%~80%;能耗降低30%以上(采用变频电机,负载自适应调节);低碳环保:全生命周期碳排放较传统灌注桩降低25%~30%,符合“双碳”政策要求。

8、结论与展望

劲性复合桩搅拌植桩一体化工艺包括钻植一体化设备精准控制(偏差≤10mm)、“二搅二喷”注浆工艺(水泥土强度≥0.8MPa)、协同承载机制(单桩承载力提升20%~30%),通过“外柔内刚”复合结构与钻植协同作业,解决了软土地基传统桩基工艺的挤土效应、效率低、环保差等问题,具有显著的技术、经济与环境效益,可在软土地基工程中广泛推广。但是未来还需要对该技术进行进一步优化,笔者认为需进一步研究超深软土地基(桩长>50m)的钻植工艺,开发智能化控制系统(如AI实时监控施工参数),提升复杂地质适应性;研发小型化钻植一体机,适应狭窄场地(如城市更新项目)施工;结合工程实践,修订劲性复合桩相关规范,明确不同地质条件下的施工参数与检测标准,推动工艺标准化。以期劲性复合桩搅拌植桩一体化工艺能够广泛应用在软基工程中,以获得更好的施工效果。

参考文献:

[1]建筑地基基础设计规范: GB 50007-2011[S],2011.

[2]钻孔灌注桩施工规程: DZ/T 0155-1995[S].中国标准出版社,1995.

[3]朱锐,周峰,陈廷柱,等. 劲性复合桩挤土效应及承载力作用机制研究[J].岩土力学,2023,44(12):3577-3586.

[4]庄恢权,许铭浩,孙鸿,等.滨海地区软基条件下劲性复合桩施工技术研究[J].建筑技术开发,2023,50(08):166-169.

[5]郭延义.劲性复合桩施工工艺的应用[J].地基基础,2018,40(7):1089-1091.

[6]贾超.劲性复合桩在电力工程软土地基处理中的应用与研究[J].基础工程设计,2024,(15):55-57.
