大体积混凝土裂缝控制施工技术应用分析
王伟
身份证号:120105197701145410
现阶段,混凝土材料在建筑工程施工中得到了普遍应用,该项材料性能决定了建筑物整体质量。但是从实际情况来看,大体积混凝土出现裂缝的概率极高,普遍受到多方面因素的影响。这就应当加大对大体积混凝土裂缝的控制力度,做好预防和处理工作。
1、大体积混凝土裂缝成因
1.1 温度应力主导型裂缝
水泥水化过程中释放的热量是导致温度应力的来源,其温升规律可通过水化热温升公式量化:

式(1)中:T(t)为混凝土浇筑后t 时刻的水化热温升 (∘C) , ξ 为水化热放热系数,普通硅酸盐水泥 取0.8-0.9,低热矿渣水泥 取0.7-0.8,Q 为水泥水化热总量,c 为混凝土比热容,ρ为混凝土密度,m 为水化热放热速率系数,t 为浇筑后时间。
根据该公式计算,当某工程采用 42.5 普通水泥,水泥用量 300kg/m3 ,浇筑后 3d 左右水化热温升达峰值,约为42℃。环境温度为 25°C ,则混凝土内部最高温度可达67℃。而混凝土表面因与空气热交换,温度通常比内部低15-25℃,形成显著温度梯度。温度梯度引发的温度应力可通过弹性体温度应力公式计算:
σ=α⋅E⋅T/(1-ν)(2)
式(2)中: σ 为温度应力, α 为混凝土线膨胀系数,E 为混凝土弹性模量,T 为混凝土内外温差(℃),v 为混凝土泊松比。
当T=20℃时,计算得 σ=3.0MPa ,而C30 混凝土 28d 抗拉强度仅为 2.01MPa,温度应力远超材料抗拉强度,必然引发裂缝。某地铁车站底板工程实测数据显示,未采取温控措施时,混凝土内外温差达28℃,7d 内出现12 条长度超5m 的贯穿裂缝,印证了温度应力的主导作用[1]。
1.2 收缩变形引发的裂缝
收缩变形包括干燥收缩、自生收缩及碳化收缩,其中干燥收缩是主要诱因。干燥收缩率可通过规范公式估算:

(3)中: εd(t) 为 t 时刻干燥收缩率, εd0 为干燥收缩终极值(x10-4,普通混凝土 εd0 取3.0-5.0),k 为收缩发展系数(d-1,取 0.05-0.08)。
实测数据显示,C35 混凝土在自然养护条件下,28d 干燥收缩率约为 3.8x10-4,若结构受到基础约束,则产生的收缩应力约为2.2MPa,接近C35 混凝土 28d 抗拉强度,容易引发表面微裂缝。某办公楼筏板基础工程因养护不及时,浇筑后7d 表面干燥收缩率达3.2x10-4,出现大量宽度 0.1-0.15mm 的网状裂缝,后期需采用压力注浆修复,成本增加约15 万元。
2、大体积混凝土裂缝控制施工技术
2.1 材料优化技术
(1)水泥选型。优先采用低热矿渣水泥或中热硅酸盐水泥,其水化热总量比普通硅酸盐水泥低 20%-30% 。实测数据显示,42.5 级低热矿渣水泥7d 水化热为230kJ/kg,较同等级普通水泥270kJ/kg 降低 14.8% ,28d 水化热为 275kJ/kg,降低 18.2% 。某水利枢纽工程采用低热矿渣水泥后,混凝土峰值温升从65℃降至52℃,内外温差缩小至18℃,温度应力降低 25% 。
(2)掺合料应用。掺加粉煤灰、矿粉等矿物掺合料,替代部分水泥以减少水化热。试验表明,粉煤灰取代率在30%-50%时,水化热降低效果最优,取代率 40%时,混凝土 7d 水化热温升较基准组降低 25% ,28d 干燥收缩率降低 30%[2] 。
(3)外加剂选用。掺加缓凝型高效减水剂,延长初凝时间,从6h 延长至10-12h,避免浇筑冷缝,减少单位用水量,降低干燥收缩。某工程采用聚羧酸系缓凝减水后,单位用水量从 185kg/m3 降至 165kg/m3 ,28d 干燥收缩率从 3.8x10-4 降至 2.5x10-4,收缩应力降低 34.2% 。
2.2 配合比设计技术
通过正交试验设计,确定低水泥用量、高掺合料、合理砂率的优化配合比。以某 C40 大体积混凝土为例,优化后配合比 kg/m³为低热矿渣水泥220、Ⅰ级粉煤灰180、机制砂780、碎石1120、水175、缓凝减水剂 4.8。该配合比具有三大优势。
(1)水化热低。水泥用量仅 220kg/m3 ,较传统配合比 300kg/m3 降低 26.7% ,7d 水化热温升35℃,峰值温度58℃。
(2)力学性能优。28d 抗压强度48.2MPa,远超C40 设计要求,抗拉强度2.8MPa,较基准组提升 38.8% 。
(3)工作性好。坍落度220mm,扩展度 550mm,初凝时间11h,满足分层浇筑需求。

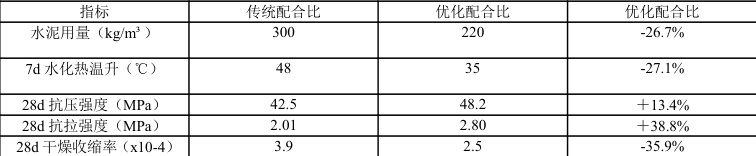

性能对比表,数据显示优化后各项指标均显著改善。
表1 优化前后C40 大体积混凝土配合比及性能对比

2.3 浇筑工艺技术
(1)分层厚度设计。根据混凝土初凝时间与浇筑速度,分层厚度计算公式为:
h=v⋅ t⋅ B(4)
式(4)中,h 为分层厚度 Π(m) ),v 为浇筑速度,t 为初凝时间,B 为浇筑宽度。代入数据得 h=0.4-0.6m ,实际工程中取 300-500mm。综合体筏板基础尺寸 30mx25mx3m 采用400mm 分层厚度,浇筑速度 2.5m3/h ,间歇时间5h,小于初凝时间 10h,界面粘结强度达3.2MPa,与本体混凝土强度差异小于 5% 。
(2)浇筑顺序优化。采用从中间向两侧、从低处向高处的推移顺序,减少混凝土流动距离,避免骨料分离,通过该顺序浇筑,混凝土匀质性误差控制在 5%rl⋅r ,表面平整度误差≤3mm/m,未出现骨料集中现象。
2.4 养护技术
养护的核心是保持混凝土表面湿润,延缓水分蒸发,促进强度发展与收缩稳定。依据规范要求,大体积混凝土养护时间≥14d,采用蓄水养护和覆膜养护结合方式。
(1)蓄水养护。浇筑完成后24h 内,在混凝土表面筑埂蓄水,水深 10-20cm ,水的比热容大,有效稳定表面温度,减少干燥收缩。实测数据显示,蓄水养护28d 的混凝土,干燥收缩率为 2.1x10-4 ,较自然养护 3.5x10-4降低 40% 。
(2)覆膜养护。蓄水养护结束后,覆盖塑料薄膜和土工布,持续保湿至28d,此时混凝土强度达设计值的 100% ,收缩基本稳定,筏板基础采用该养护方式后,28d 裂缝率仅 2.8% ,较自然养护降低 84.9% 。
3、结语:
综上,大体积混凝土裂缝控制有着一定的复杂性,需要通过多方面的协同优化,以此降低裂缝率,控制内外温差。未来随着BIM 技术与智能监测系统的发展,可以进一步实现浇筑过程模拟、温度实时预警、养护自动调控的一体化管理。
