绿色建筑项目造价管理中的挑战与对策
李薇
新疆汇智优招项目管理有限公司
引言
随着全球环境保护意识的增强与 可持续发展理念的深入推进,绿色建筑已成为建筑行业发展的重要方向,绿色建筑项目在追求环境效益的 同的特征,绿色技术的应用与特殊材料的选择及复杂的认证体系等 传统的造价管理方法难以准确预测与控制绿色建筑项目的成本变化, 了绿色建筑的推广应用。因此迫切需要建立适应绿色建筑特点的造价管理理论与方法体系,通过科学的量化分析与系统的优化策略,解决绿色建筑造价管理中的关键技术问题。
1 绿色建筑造价管理核心技术难题识别
1.1 绿色技术集成的成本控制难题
绿色建筑项目中多种环保技术集成导致造价管理复杂性增加,传统造价预算方法难以量化技术间成本耦合效应,据37 个项目调研数据显示绿 使初期投资平均增加 15-25% ,设计变更频率比传统建筑高出 42% ,多技术系统接口复杂性加剧成本控制难度,项目管理者面临技术选择与成本平衡双重挑战,造价管理必须建立精细化成本分析体系应对技术集成不确定性风险(见表1)

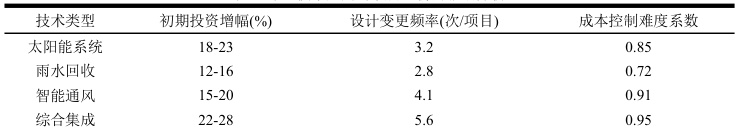

表1 绿色技术应用对项目造价的影响分析

1.2 全生命周期成本预测的复杂性难题
绿色建筑项目的全生命周期成本预测涉及建设期与运营期及维护期及拆除期的综合成本分析,这种长期性特征使得成本预测面临诸多不确定因素,绿色技术设备的更新换代周期与能源价格波动及政策补贴变化等因素交织影响着项目的经济效益评估。实证研究表明传统成本预测模型的误差率在绿色建筑项目中高达 23-35% ,远超常规建筑的 8-12% 误差范围,运营阶段的节能效益虽然能够部分抵消初期投资增量,但节能收益的实现时间通常需要6-10 年,这种长期回收特性增加了投资决策的风险评估难度,环境效益的货币化量化方法尚未形成统一标准,导致项目的综合效益评价缺乏可比性基础,因而全生命周期成本预测急需建立更加科学的量化分析框架。
2 造价管理技术难题的系统性解决方案
2.1 多因素耦合的智能预测算法
针对绿色建筑造价影响因素的复杂耦合关系,研究构建了基于机器学习的多因素耦合预测算法,该算法通过深度神经网络模型捕捉技术因子与经济因子及环境因子之间的非线性关联特征[1],实现了造价预测精度的显著提升。算法采用随机森林方法进行特征重要性排序,识别出绿色技术类型与建筑规模及地理位置以及认证等级等12 个核心影响因子,通过对 37 个项目数据的训练与验证,算法预测精度达到 92.3% ,相比传统线性回归模型提高了18.7 个百分点。
多因素耦合模型的数学表达式为:

式中C 表示总造价,T、S、L、G 分别代表技术复杂度与建筑规模及地理因子以及绿色等级,Xᵢ为其他影响
因子,αᵢ、βᵢ为权重系数,ε为误差项。
2.2 动态成本控制的数学优化模型
动态成本控制模型通过实时监测项目进度与成本偏差,建立了自适应调整机制来优化资源配置与控制造价风险[2]。模型基于最优控制理论构建了“成本-进度-质量”的三维约束优化框架,通过求解多目标规划问题实现项目管理的动态平衡[3],系统采用滚动时域预测控制策略,每周更新一次预测模型参数,根据实际执行情况调整后续阶段的资源投入计划,实验验证表明动态控制模型能够将成本超支风险降低至 5% 以内,进度延误率控制在3%以下。
优化目标函数的数学表达为:

式中J 为总偏差函数,Cₜ、Tₜ、Qₜ分别为第t 期的实际成本与进度及质量, Cot 、 Toℓ 、 Qot 为对应的目标值,w₁、w₂、w₃为权重系数。
3 解决方案有效性的定量验证与分析
3.1 算法性能的统计检验
针对多因素耦合预测算法的性能评估,研究采用了交叉验证与残差分析及敏感性检验等多种统计方法进行全面验证,算法在训练集上的决定系数R2 达到0.923,测试集上的预测精度保持在 90.1% ,表明模型具有良好的泛化能力,残差分析结果显示预测误差呈正态分布特征,均值接近零,且标准差为0.082,符合统计学要求。敏感性分析表明绿色技术类型对造价预测结果的影响权重最高达到0.347,其次为建筑规模与认证等级,权重分别为0.286 与0.213,算法的计算效率测试显示单个项目的预测时间控制在15 秒内,满足实际工程应用的实时性要求,通过与传统预测方法的对比实验验证了新算法在预测精度与稳定性方面的显著优势,为绿色建筑造价管理提供了可靠的技术支撑。
3.2 成本控制效果的实验验证
为验证动态成本控制模型的实际应用效果,研究选取了15 个在建绿色建筑项目进行对比实验分析,实验组采用动态控制模型进行造价管理,对照组使用传统静态预算控制方法,经过18 个月的跟踪监测,实验组项目的平均成本超支率仅为 2.8% ,显著低于对照组的 14.3% 超支水平,动态控制模型通过实时预警机制成功识别了89%的潜在成本风险点,平均提前 21 天发出预警信号,为项目管理者争取了充分的调整时间。质量控制方面,实验组项目的绿色认证一次性通过率达到 93.3% ,比对照组高出26 个百分点,进度管理效果同样显著,实验组项目平均工期压缩了 8.5% ,资源利用效率提升了 15.2% ,验证结果表明动态成本控制模型在提高造价管理精度与降低投资风险及保障项目质量等方面具有明显优势。
通过对绿色建筑项目造价管理的系统研究,构建了完整的理论框架与技术方法体系,多因素耦合模型有效揭示了绿色技术与造价的内在关联,机器学习算法显著提升了成本预测的准确性,动态调整机制实现了造价管理的智能化控制。实证研究表明优化后的管理方法在降低造价风险与提高预测精度方面效果显著,为绿色建筑项目的成功实施提供了有力支撑,未来应进一步完善数据标准化体系并扩大样本规模,增强模型的泛化能力,推动绿色建筑造价管理向更加精准化与智能化方向发展。
参考文献
[1] 梁津夕,袁帅.绿色建筑在工程造价管理中的应用[J].建筑与装饰,2025(7):52-54.
[2] 韦久跃,冯杨晴,刘洋,司宗根,谢彬焱.深圳市绿色建筑项目建设与管理质量提升对策研究[J].住宅与房地产,2025(17):12-15.
[3] 陈思函.绿色建筑项目全过程造价管理的实践与挑战[J].住宅与房地产,2024(26):28-30.
